Bài viết chi tiết

Quy trình quản lý dự án xây dựng từ chuẩn bị đến bàn giao

Quy trình quản lý dự án xây dựng từ chuẩn bị đến bàn giao

Quy trình quản lý dự án xây dựng là chuỗi các hoạt động được tổ chức từ khi xác định mục tiêu đầu tư, lập kế hoạch, triển khai thiết kế, lựa chọn nhà thầu, tổ chức thi công cho đến nghiệm thu, bàn giao và kết thúc dự án.

Một dự án xây dựng thường có nhiều bên tham gia như Chủ đầu tư, Ban quản lý dự án, tư vấn thiết kế, tư vấn giám sát, nhà thầu thi công, nhà cung cấp và các đơn vị liên quan. Mỗi bên thực hiện một phần công việc khác nhau nhưng dữ liệu và kết quả của từng bên lại có quan hệ chặt chẽ với toàn bộ dự án.

Vì vậy, quản lý dự án không chỉ là theo dõi tiến độ thi công.

Một hệ thống quản lý hiệu quả phải đồng thời kiểm soát được mục tiêu, phạm vi, tiến độ, chi phí, chất lượng, hợp đồng, hồ sơ, thay đổi và trách nhiệm của từng bên.

Trong thực tế, nhiều dự án chậm tiến độ hoặc phát sinh chi phí không hoàn toàn do năng lực thi công yếu. Nguyên nhân có thể xuất phát từ việc kế hoạch tổng thể chưa rõ, hồ sơ phê duyệt chậm, bản vẽ sử dụng sai phiên bản, thay đổi không được kiểm soát hoặc dữ liệu giữa các đơn vị bị phân tán.

Do đó, xây dựng một quy trình quản lý dự án rõ ràng ngay từ đầu là điều kiện quan trọng để giảm rủi ro trong suốt vòng đời dự án.

Quy trình quản lý dự án xây dựng

Vì sao cần chuẩn hóa quy trình quản lý dự án xây dựng?

Một dự án càng có nhiều gói thầu, nhiều bộ môn và nhiều đơn vị tham gia thì nhu cầu chuẩn hóa quy trình càng lớn.

Nếu mỗi bộ phận tự quản lý theo một cách riêng, dự án rất dễ rơi vào tình trạng cùng một công việc nhưng tồn tại nhiều nguồn dữ liệu khác nhau.

Ví dụ, tiến độ được cập nhật trong một file Excel, hồ sơ gửi qua email, phát sinh trao đổi qua ứng dụng nhắn tin, bản vẽ nằm trong thư mục dùng chung và số liệu thanh toán lại được quản lý ở một bảng riêng.

Khi cần tổng hợp, Ban quản lý dự án phải kiểm tra nhiều nguồn khác nhau và rất khó xác định đâu là dữ liệu mới nhất.

Một quy trình thống nhất giúp trả lời rõ bốn câu hỏi đối với mỗi công việc:

Việc gì phải thực hiện?

Ai chịu trách nhiệm?

Khi nào phải hoàn thành?

Điều kiện nào phải đạt trước khi chuyển sang bước tiếp theo?

Khi bốn yếu tố này được xác định rõ, việc kiểm soát dự án sẽ chủ động hơn rất nhiều so với cách chỉ xử lý sự cố sau khi vấn đề đã phát sinh.

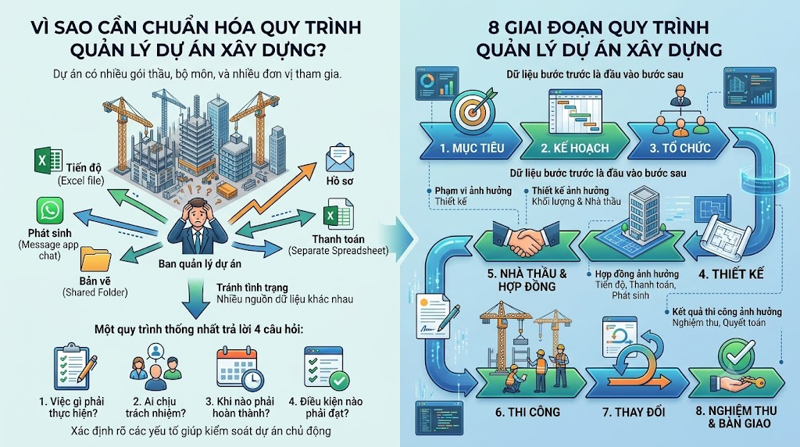

Quy trình quản lý dự án xây dựng gồm những giai đoạn nào?

Có thể tổ chức quy trình thành tám nhóm công việc chính, bắt đầu từ xác định mục tiêu và kết thúc bằng nghiệm thu, bàn giao.

Điểm quan trọng là tám nhóm này không hoạt động độc lập. Dữ liệu của bước trước trở thành đầu vào của bước sau.

Ví dụ, phạm vi dự án ảnh hưởng đến thiết kế; thiết kế ảnh hưởng đến khối lượng và lựa chọn nhà thầu; hợp đồng ảnh hưởng đến tiến độ, thanh toán và phát sinh; kết quả thi công lại ảnh hưởng trực tiếp đến nghiệm thu và quyết toán.

Do đó, quy trình nên được nhìn như một chuỗi liên tục:

Mục tiêu → Kế hoạch → Tổ chức → Thiết kế → Nhà thầu và hợp đồng → Thi công → Thay đổi → Nghiệm thu và bàn giao.

Quy trình quản lý dự án xây dựng gồm những giai đoạn nào?

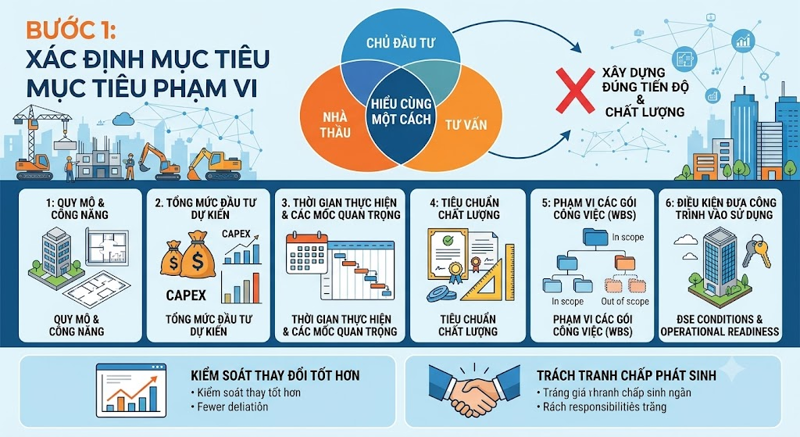

1. Xác định mục tiêu và phạm vi dự án

Bước đầu tiên của quản lý dự án là xác định dự án cần đạt được kết quả gì.

Mục tiêu không nên chỉ dừng ở những câu mô tả chung như “xây dựng công trình đúng tiến độ và bảo đảm chất lượng”.

Ban quản lý cần xác định cụ thể quy mô, công năng, tổng mức đầu tư dự kiến, thời gian thực hiện, tiêu chuẩn chất lượng, phạm vi các gói công việc, các mốc quan trọng và điều kiện đưa công trình vào sử dụng.

Phạm vi càng rõ thì khả năng kiểm soát thay đổi càng tốt.

Nếu ngay từ đầu chưa xác định được đâu là phần việc thuộc dự án và đâu là phần việc ngoài phạm vi, những yêu cầu phát sinh sau đó rất dễ tạo ra tranh chấp về khối lượng, tiến độ và trách nhiệm.

Một nguyên tắc quan trọng là phạm vi phải đủ rõ để các bên có thể hiểu cùng một cách.

Nếu Chủ đầu tư hiểu một nội dung theo cách khác nhà thầu hoặc tư vấn, rủi ro thường chỉ xuất hiện khi công việc đã triển khai.

1. Xác định mục tiêu và phạm vi dự án

2. Lập kế hoạch quản lý tổng thể

Sau khi mục tiêu và phạm vi được xác định, Ban quản lý dự án cần chuyển chúng thành một kế hoạch thực hiện có thể kiểm soát.

Kế hoạch tổng thể không chỉ là biểu đồ tiến độ.

Một kế hoạch tốt phải kết nối được tiến độ, chi phí, chất lượng, nguồn lực, hợp đồng, hồ sơ và rủi ro.

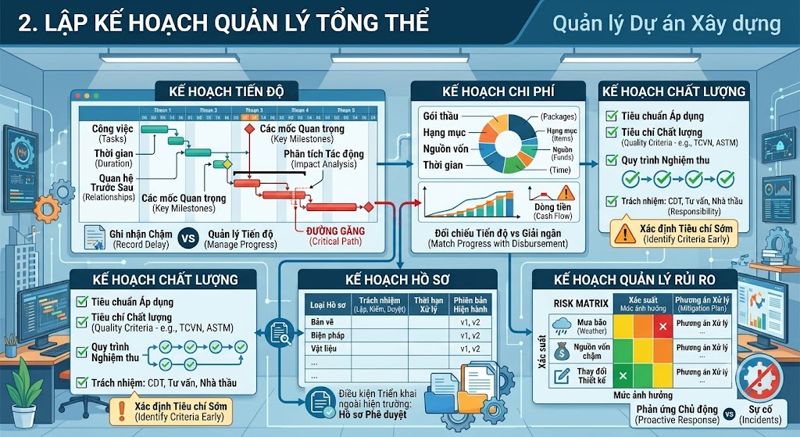

Kế hoạch tiến độ

Kế hoạch tiến độ phải xác định được công việc, thời gian thực hiện, quan hệ trước sau và các mốc quan trọng.

Một đầu việc bị chậm không nên được xem xét riêng lẻ.

Ban quản lý cần biết nó ảnh hưởng đến công việc phía sau như thế nào và có làm thay đổi mốc hoàn thành chung hay không.

Đây là điểm khác biệt giữa việc chỉ “ghi nhận chậm tiến độ” và thực sự “quản lý tiến độ”.

Kế hoạch chi phí

Chi phí cần được phân bổ theo gói thầu, hạng mục, thời gian và nguồn vốn.

Thông tin chi phí cũng cần được đối chiếu với tiến độ và kế hoạch giải ngân.

Một dự án có tiến độ thi công tốt nhưng dòng tiền không đáp ứng đúng thời điểm vẫn có thể bị gián đoạn.

Vì vậy, tiến độ và chi phí không nên được quản lý như hai hệ thống tách biệt.

Kế hoạch chất lượng

Kế hoạch chất lượng phải làm rõ tiêu chuẩn áp dụng, nội dung cần kiểm tra, quy trình nghiệm thu và trách nhiệm của từng bên.

Điểm quan trọng là tiêu chí chất lượng phải được xác định trước khi thi công, không phải đến lúc nghiệm thu mới bắt đầu tìm căn cứ để đánh giá.

Kế hoạch hồ sơ

Hồ sơ là một phần của tiến độ dự án.

Nếu bản vẽ, biện pháp, vật liệu hoặc các tài liệu liên quan chưa được phê duyệt thì công việc ngoài hiện trường có thể chưa đủ điều kiện triển khai.

Do đó cần quản lý được loại hồ sơ, người lập, người kiểm tra, người phê duyệt, thời hạn xử lý và phiên bản hiện hành.

Kế hoạch quản lý rủi ro

Một dự án luôn tồn tại những yếu tố có thể làm thay đổi tiến độ, chi phí hoặc chất lượng.

Ban quản lý nên nhận diện trước những rủi ro chính, xác định khả năng xảy ra, mức ảnh hưởng và phương án xử lý.

Mục tiêu của quản lý rủi ro không phải dự đoán chính xác mọi vấn đề.

Mục tiêu là tránh để dự án chỉ bắt đầu phản ứng khi rủi ro đã trở thành sự cố.

Kế hoạch quản lý rủi ro

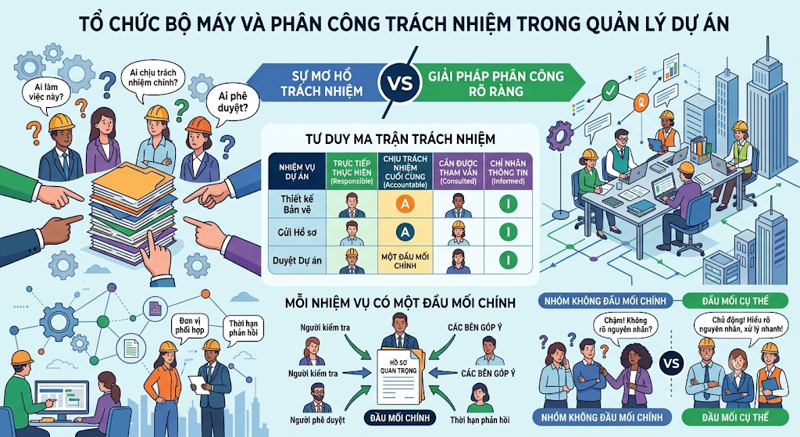

3. Tổ chức bộ máy và phân công trách nhiệm

Một quy trình dù được xây dựng tốt vẫn khó vận hành nếu trách nhiệm không rõ ràng.

Trong nhiều dự án, vấn đề không phải “không có người làm” mà là “có quá nhiều người cùng tham gia nhưng không rõ ai chịu trách nhiệm cuối cùng”.

Ban quản lý dự án cần xác định đầu mối chính cho từng nhóm công việc, người kiểm tra, người phê duyệt, đơn vị phối hợp và thời hạn phản hồi.

Có thể áp dụng tư duy ma trận trách nhiệm để phân biệt rõ người trực tiếp thực hiện, người chịu trách nhiệm cuối cùng, người cần được tham vấn và người chỉ cần nhận thông tin.

Mỗi nhiệm vụ nên có một đầu mối chính.

Ví dụ một hồ sơ có thể được nhiều bên góp ý nhưng phải có một người hoặc một đơn vị chịu trách nhiệm theo dõi đến khi hoàn thành.

Nếu trách nhiệm được chia cho “cả nhóm” nhưng không có đầu mối cụ thể, khi công việc chậm sẽ rất khó xác định nguyên nhân và xử lý.

3. Tổ chức bộ máy và phân công trách nhiệm

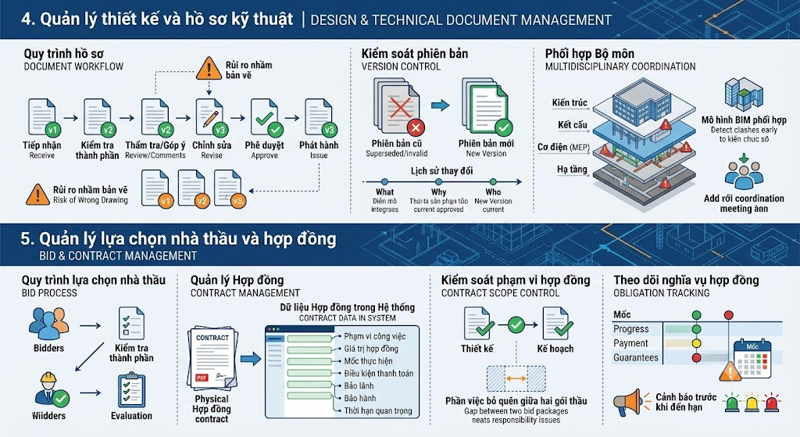

4. Quản lý thiết kế và hồ sơ kỹ thuật

Thiết kế là đầu vào trực tiếp của dự toán, lựa chọn nhà thầu, tổ chức thi công và nghiệm thu.

Vì vậy, quản lý thiết kế không chỉ là lưu bản vẽ.

Điều quan trọng hơn là kiểm soát trạng thái, phiên bản và lịch sử thay đổi.

Một hồ sơ thiết kế thường đi qua nhiều vòng: tiếp nhận, kiểm tra thành phần, thẩm tra hoặc góp ý, chỉnh sửa, phê duyệt và phát hành.

Mỗi vòng có thể tạo ra một phiên bản khác nhau.

Nếu không quản lý phiên bản, công trường rất dễ sử dụng nhầm một bản vẽ đã bị thay thế.

Kiểm soát phiên bản hồ sơ thiết kế

Ban quản lý cần xác định rõ bản nào đang làm việc, bản nào dùng để phối hợp và bản nào đã được phê duyệt để thi công.

Khi một phiên bản mới được phát hành, phiên bản cũ không nên bị xóa hoàn toàn nhưng phải được đánh dấu không còn hiệu lực sử dụng.

Khả năng truy vết lịch sử rất quan trọng khi cần kiểm tra một thay đổi được đưa vào từ thời điểm nào và theo căn cứ nào.

Phối hợp giữa các bộ môn

Đối với dự án có nhiều bộ môn, việc kiểm tra riêng từng bộ hồ sơ là chưa đủ.

Kiến trúc, kết cấu, cơ điện, hạ tầng và các hệ thống kỹ thuật có thể phù hợp khi xem riêng nhưng xung đột khi đặt cạnh nhau.

Do đó, quá trình thiết kế cần có bước phối hợp trước khi hồ sơ được phát hành.

Với dự án áp dụng BIM, mô hình phối hợp có thể hỗ trợ phát hiện sớm những xung đột này trước khi đưa ra công trường.

5. Quản lý lựa chọn nhà thầu và hợp đồng

Sau giai đoạn thiết kế và chuẩn bị hồ sơ, dự án chuyển sang lựa chọn các đơn vị thực hiện.

Hợp đồng là căn cứ quan trọng để xác định phạm vi, thời gian, chi phí, trách nhiệm và cách xử lý các tình huống phát sinh.

Ban quản lý không nên chỉ lưu hợp đồng dưới dạng PDF rồi chỉ mở lại khi có tranh chấp.

Những dữ liệu quan trọng trong hợp đồng cần được đưa vào hệ thống theo dõi.

Ví dụ gồm phạm vi công việc, giá trị hợp đồng, các mốc thực hiện, điều kiện thanh toán, yêu cầu bảo lãnh, nghĩa vụ bảo hành và những thời hạn quan trọng.

Khi đó, hợp đồng trở thành một phần của hệ thống quản lý thay vì chỉ là tài liệu lưu trữ.

Kiểm soát phạm vi hợp đồng

Phạm vi phải được đối chiếu với thiết kế và kế hoạch dự án.

Nếu có phần việc nằm giữa hai gói thầu nhưng không thuộc trách nhiệm rõ của bên nào, vấn đề thường chỉ được phát hiện khi triển khai ngoài hiện trường.

Đây là một trong những nguyên nhân tạo ra phát sinh và tranh chấp trách nhiệm.

Theo dõi nghĩa vụ hợp đồng

Các mốc tiến độ, thanh toán, bảo lãnh và nghĩa vụ khác cần được theo dõi theo thời gian.

Hệ thống quản lý nên cảnh báo trước khi một mốc đến hạn thay vì chờ đến lúc đã quá hạn mới xử lý.

5. Quản lý lựa chọn nhà thầu và hợp đồng

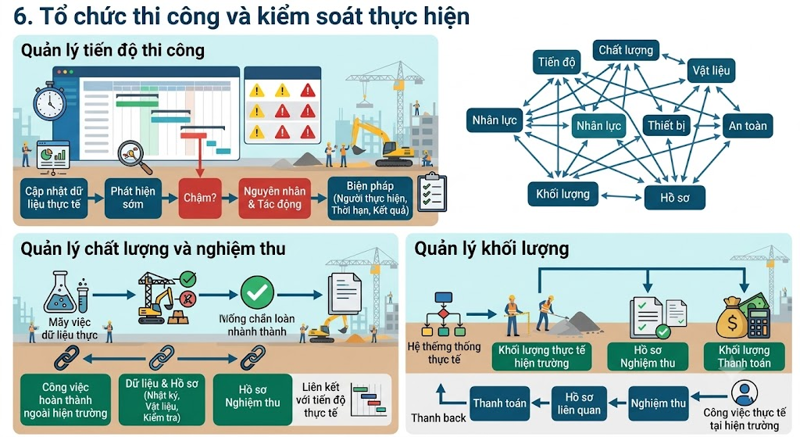

6. Tổ chức thi công và kiểm soát thực hiện

Đây là giai đoạn kế hoạch được chuyển thành công việc ngoài hiện trường.

Ban quản lý phải theo dõi đồng thời nhiều nội dung, trong đó tiến độ, chất lượng, vật liệu, nhân lực, thiết bị, an toàn, khối lượng và hồ sơ có quan hệ trực tiếp với nhau.

Quản lý tiến độ thi công

Tiến độ cần được cập nhật theo dữ liệu thực tế.

Một báo cáo cuối tuần có thể cho biết dự án đã chậm nhưng đôi khi quá muộn để xử lý.

Nếu dữ liệu được cập nhật thường xuyên hơn, Ban quản lý có thể phát hiện sớm công việc nào đang giảm năng suất hoặc có nguy cơ ảnh hưởng đến đường găng.

Khi phát hiện chậm, cần xác định nguyên nhân và tác động tới các công việc kế tiếp.

Biện pháp xử lý phải có người thực hiện, thời hạn và kết quả cần đạt.

Quản lý chất lượng và nghiệm thu

Chất lượng không chỉ được kiểm soát ở thời điểm nghiệm thu cuối cùng.

Việc kiểm tra phải được thực hiện xuyên suốt từ vật liệu đầu vào, quá trình thi công đến từng công việc và hạng mục.

Mỗi công việc hoàn thành ngoài hiện trường phải có dữ liệu và hồ sơ tương ứng để chứng minh.

Đây là lý do nhật ký, vật liệu, biên bản kiểm tra và nghiệm thu cần được liên kết với tiến độ thực tế.

Quản lý khối lượng

Khối lượng hoàn thành phải có cơ sở từ hiện trường và hồ sơ nghiệm thu.

Nếu tiến độ, nghiệm thu và khối lượng thanh toán được quản lý trên ba hệ thống khác nhau, khả năng sai lệch số liệu sẽ cao hơn.

Một hệ thống tốt phải cho phép truy ngược từ khối lượng thanh toán về công việc thực tế và hồ sơ liên quan.

6. Tổ chức thi công và kiểm soát thực hiện

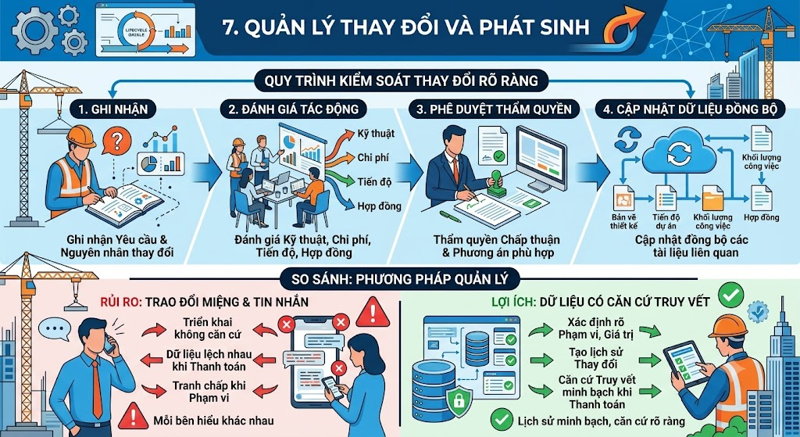

7. Quản lý thay đổi và phát sinh

Thay đổi gần như không thể tránh khỏi trong dự án xây dựng.

Vấn đề không nằm ở việc có thay đổi hay không mà là thay đổi có được kiểm soát trước khi thực hiện hay không.

Một thay đổi nhỏ về thiết kế có thể kéo theo thay đổi khối lượng, tiến độ, chi phí và nghĩa vụ hợp đồng.

Do đó cần có một quy trình rõ ràng từ lúc phát sinh yêu cầu đến lúc cập nhật dữ liệu cuối cùng.

Trước tiên phải ghi nhận nội dung và nguyên nhân thay đổi.

Sau đó cần đánh giá tác động đến kỹ thuật, chi phí, tiến độ và hợp đồng.

Chỉ sau khi có phương án và thẩm quyền chấp thuận phù hợp mới nên cập nhật vào công việc thực tế.

Sau khi thay đổi được thông qua, bản vẽ, tiến độ, khối lượng và các tài liệu liên quan phải được cập nhật đồng bộ.

Nếu chỉ thay bản vẽ nhưng không cập nhật tiến độ hoặc hợp đồng, dữ liệu giữa các bộ phận sẽ bắt đầu lệch nhau.

Không quản lý phát sinh bằng trao đổi miệng

Một trong những rủi ro lớn là triển khai công việc phát sinh dựa trên trao đổi miệng hoặc tin nhắn mà chưa xác định rõ căn cứ.

Khi đến giai đoạn thanh toán, mỗi bên có thể hiểu khác nhau về phạm vi hoặc giá trị đã chấp thuận.

Vì vậy, mọi thay đổi quan trọng cần có lịch sử và căn cứ truy vết.

7. Quản lý thay đổi và phát sinh

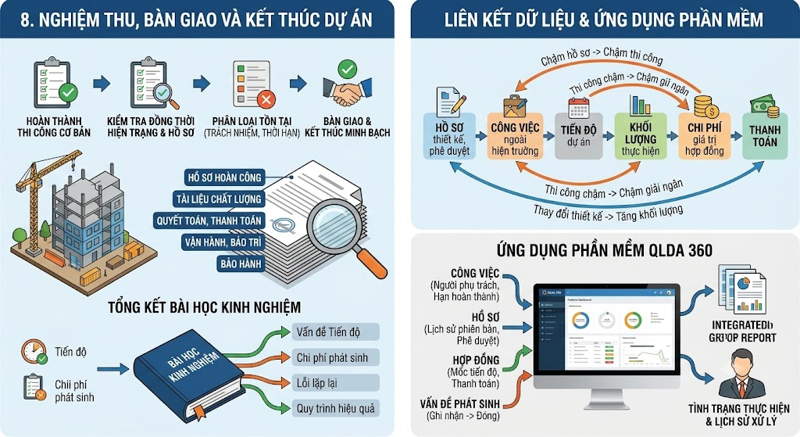

8. Nghiệm thu, bàn giao và kết thúc dự án

Khi phần thi công chính hoàn thành, dự án chưa thể coi là kết thúc ngay.

Ban quản lý còn phải kiểm soát đồng thời hiện trạng công trình và mức độ hoàn chỉnh của hồ sơ.

Hồ sơ hoàn công, tài liệu chất lượng, hồ sơ thiết bị, thanh toán, quyết toán, vận hành, bảo trì, bảo hành và biên bản bàn giao đều cần được kiểm tra.

Điểm quan trọng là các tồn tại phải được phân loại.

Một tồn tại chưa thể xử lý ngay vẫn cần có người chịu trách nhiệm, thời hạn và phương án xử lý.

Không nên đóng dự án chỉ vì công trình đã được đưa vào sử dụng trong khi hồ sơ hoặc nghĩa vụ giữa các bên vẫn chưa hoàn tất.

Tổng kết bài học sau dự án

Một dự án hoàn thành cũng là nguồn dữ liệu cho các dự án tiếp theo.

Ban quản lý nên tổng hợp lại các vấn đề về tiến độ, chi phí, chất lượng, phối hợp, hợp đồng và hồ sơ.

Những nguyên nhân gây chậm, những quy trình hoạt động hiệu quả và những lỗi lặp lại cần được ghi nhận.

Nếu mỗi dự án kết thúc mà kinh nghiệm chỉ nằm trong đầu từng cá nhân thì tổ chức rất khó cải thiện năng lực qua thời gian.

Mối quan hệ giữa tiến độ, chi phí, chất lượng và hồ sơ

Một sai lầm phổ biến là quản lý từng nội dung như một bộ phận độc lập.

Thực tế, bốn nhóm dữ liệu này tác động trực tiếp lẫn nhau.

Một hồ sơ thiết kế bị chậm có thể làm chậm thi công.

Thi công chậm làm thay đổi tiến độ giải ngân.

Một thay đổi thiết kế làm tăng khối lượng.

Khối lượng phát sinh lại ảnh hưởng đến giá trị hợp đồng và thanh toán.

Do đó, quy trình quản lý dự án hiệu quả phải giúp Ban quản lý nhìn được mối quan hệ giữa các dữ liệu, không chỉ xem từng bảng riêng lẻ.

Có thể hình dung:

HỒ SƠ → CÔNG VIỆC → TIẾN ĐỘ → KHỐI LƯỢNG → CHI PHÍ → THANH TOÁN

Khi dữ liệu được liên kết, việc phát hiện sai lệch và truy nguyên nguyên nhân sẽ nhanh hơn rất nhiều.

Ứng dụng phần mềm trong quản lý dự án xây dựng

Đối với một dự án nhỏ, Excel, email và ứng dụng nhắn tin có thể vẫn đáp ứng được một phần nhu cầu.

Nhưng khi dự án có nhiều gói thầu, nhiều người xử lý và lượng hồ sơ lớn, cách quản lý phân tán bắt đầu tạo ra nhiều vấn đề.

Một nền tảng quản lý tập trung không thay thế Ban quản lý dự án.

Giá trị của phần mềm là giúp tổ chức dữ liệu và quy trình rõ ràng hơn.

Ví dụ, một công việc có thể được gắn với người phụ trách, ngày bắt đầu, hạn hoàn thành, hồ sơ liên quan và trạng thái.

Một hợp đồng có thể được liên kết với mốc tiến độ, giá trị và các lần thanh toán.

Một hồ sơ có thể giữ lịch sử phiên bản thay vì chỉ tồn tại dưới dạng một file.

Một issue hoặc phát sinh có thể được theo dõi từ lúc ghi nhận đến khi đóng.

Nhờ đó, khi cần báo cáo, dữ liệu được tổng hợp từ quá trình thực hiện thay vì phải hỏi lại từng bộ phận.

QLDA 360 hỗ trợ quản lý dự án theo quy trình như thế nào?

Một hệ thống quản lý dự án hiệu quả cần tập trung vào việc kết nối công việc và dữ liệu thay vì chỉ tạo thêm nơi lưu trữ.

Với Quản lý Dự án 360 – QLDA 360, định hướng quản lý có thể được tổ chức từ tiến độ, công việc, hồ sơ, hợp đồng đến theo dõi các vấn đề phát sinh và báo cáo trên cùng một nền tảng.

Thay vì một công việc nằm trong Excel, hồ sơ nằm trên thư mục dùng chung và hợp đồng nằm ở một file PDF riêng, dữ liệu được tổ chức theo quan hệ.

Ví dụ:

Dự án → Gói thầu → Công việc → Hồ sơ → Người xử lý → Thời hạn → Kết quả.

Khi đó, giá trị của phần mềm không nằm ở việc “số hóa thêm một biểu mẫu”, mà ở khả năng giúp người quản lý nhìn được tình trạng thực hiện và lịch sử xử lý của từng công việc.

Những sai lầm thường gặp khi quản lý dự án xây dựng

Nhiều vấn đề của dự án không xuất hiện đột ngột mà hình thành dần từ những sai lệch nhỏ.

Một trong những lỗi phổ biến là phạm vi công việc không đủ rõ ngay từ đầu.

Một lỗi khác là tiến độ được lập nhưng không được cập nhật theo dữ liệu thực tế.

Hồ sơ được lưu nhưng không kiểm soát phiên bản.

Hợp đồng được ký nhưng các mốc quan trọng không được đưa vào hệ thống cảnh báo.

Phát sinh được xử lý ở hiện trường nhưng chưa cập nhật đầy đủ vào thiết kế, khối lượng hoặc chi phí.

Ngoài ra, nhiều dự án có hệ thống báo cáo rất nhiều nhưng dữ liệu bên dưới lại không thống nhất.

Một dashboard đẹp không thể khắc phục dữ liệu đầu vào sai.

Do đó, điều quan trọng nhất vẫn là chuẩn hóa cách tạo và cập nhật dữ liệu ngay từ quá trình thực hiện.

8. Nghiệm thu, bàn giao và kết thúc dự án

Câu hỏi thường gặp về quy trình quản lý dự án xây dựng

Quy trình quản lý dự án xây dựng gồm những bước nào?

Một quy trình quản lý dự án có thể được tổ chức thành tám nhóm chính gồm xác định mục tiêu và phạm vi, lập kế hoạch, tổ chức trách nhiệm, quản lý thiết kế, lựa chọn nhà thầu và hợp đồng, tổ chức thi công, quản lý thay đổi, nghiệm thu và bàn giao.

Ban quản lý dự án cần kiểm soát những nội dung nào?

Ban quản lý cần theo dõi đồng thời tiến độ, chi phí, chất lượng, hợp đồng, hồ sơ, khối lượng, thay đổi, rủi ro và trách nhiệm của các bên liên quan.

Ai chịu trách nhiệm chính trong quản lý dự án xây dựng?

Chủ đầu tư hoặc đơn vị được giao quản lý dự án tổ chức thực hiện công tác quản lý. Trong từng công việc, trách nhiệm phải được phân công cụ thể cho từng cá nhân hoặc đơn vị theo phạm vi thực tế.

Khi nào cần cập nhật kế hoạch dự án?

Kế hoạch cần được cập nhật khi có thay đổi đáng kể về tiến độ, phạm vi, thiết kế, nguồn lực, chi phí hoặc điều kiện triển khai. Quan trọng là cập nhật phải phản ánh đúng hiện trạng thay vì giữ nguyên kế hoạch ban đầu dù thực tế đã thay đổi.

Phần mềm quản lý dự án có thay thế Ban quản lý dự án không?

Không. Phần mềm hỗ trợ tổ chức dữ liệu, giao việc, cảnh báo, lưu lịch sử và tổng hợp báo cáo. Việc đánh giá và đưa ra quyết định vẫn thuộc trách nhiệm của con người.

Vì sao cần quản lý phiên bản hồ sơ?

Bởi dự án có thể phát sinh nhiều lần chỉnh sửa. Quản lý phiên bản giúp xác định tài liệu nào đang có hiệu lực, tài liệu nào đã bị thay thế và lịch sử thay đổi của hồ sơ.

Vì sao phải quản lý tiến độ và hồ sơ cùng nhau?

Bởi nhiều công việc chỉ có thể triển khai khi hồ sơ liên quan đã hoàn thành hoặc được phê duyệt. Nếu hai dữ liệu này tách rời, tiến độ có thể cho thấy công việc sẵn sàng trong khi thực tế hồ sơ vẫn chưa đủ điều kiện.

Kết luận

Một quy trình quản lý dự án xây dựng hiệu quả không chỉ là danh sách các bước phải làm.

Giá trị thực sự nằm ở việc kết nối được mục tiêu, kế hoạch, con người, hồ sơ, tiến độ, chi phí, chất lượng, hợp đồng và thay đổi thành một hệ thống kiểm soát thống nhất.

Ban quản lý dự án không nên chỉ phản ứng khi một công việc đã chậm hoặc chi phí đã phát sinh.

Một quy trình tốt phải giúp phát hiện sớm sai lệch, xác định đúng người chịu trách nhiệm và cung cấp đủ dữ liệu để đưa ra quyết định.

Khi quy trình được chuẩn hóa và dữ liệu được quản lý tập trung, dự án có khả năng giảm thời gian tổng hợp, tăng khả năng truy vết, hạn chế sử dụng sai hồ sơ và kiểm soát tốt hơn các thay đổi trong quá trình thực hiện.

Đó cũng là nền tảng để chuyển từ quản lý dự án theo kinh nghiệm cá nhân sang quản lý dự án dựa trên quy trình và dữ liệu.

Trải nghiệm Quản lý Dự án 360 – QLDA 360

QLDA 360 hỗ trợ tổ chức công việc, tiến độ, hợp đồng, hồ sơ và dữ liệu dự án trên một nền tảng tập trung, giúp Ban quản lý theo dõi tình trạng thực hiện và lịch sử xử lý thuận tiện hơn.

Hotline tư vấn: 0787 64 65 68

TBT Việt Nam – Đồng hành chuyển đổi số ngành xây dựng.

Website : bimxaydung.com

BÀI VIẾT LIÊN QUAN

Phần mềm quản lý hạ tầng liệu có phải nền tảng cốt lõi cho đô thị thông minh?

Phần mềm quản lý hạ tầng liệu có phải nền tảng cốt lõi cho đô thị thông minh?

Phần mềm quản lý hạ tầng giúp số hóa tài sản đô thị, cảnh báo bảo trì, kết nối dữ liệu và hỗ trợ điều hành đô thị thông minh hiệu quả.

10 nguyên nhân khiến dự án xây dựng chậm tiến độ là gì?

10 nguyên nhân khiến dự án xây dựng chậm tiến độ

Tìm hiểu 10 nguyên nhân khiến dự án xây dựng chậm tiến độ, đội vốn và giải pháp giúp Chủ đầu tư, Ban QLDA kiểm soát tốt tiến độ, chi phí và phát sinh.

Phân biệt quản lý dự án và quản lý thi công xây dựng

Phân biệt quản lý dự án và quản lý thi công xây dựng

Phân biệt quản lý dự án và quản lý thi công xây dựng về phạm vi, mục tiêu, công việc, nhân sự và công cụ quản lý dành cho Chủ đầu tư, Ban QLDA, nhà thầu.

Quản lý hồ sơ dự án trên QLDA 360: Hướng dẫn chi tiết

Quản lý hồ sơ dự án trên QLDA 360: Hướng dẫn chi tiết

Hướng dẫn quản lý hồ sơ dự án trên QLDA 360 từ tạo dự án, khai báo các bên, lập danh mục hồ sơ, kiểm soát tiến độ đến phê duyệt và quản lý phiên bản.

Quy trình lựa chọn nhà thầu trên QLDA 360: Hướng dẫn chi tiết

Quy trình lựa chọn nhà thầu trên QLDA 360: Hướng dẫn chi tiết từ lập kế hoạch đến ký hợp đồng

Hướng dẫn quy trình lựa chọn nhà thầu trên QLDA 360 từ lập kế hoạch, E-HSMT, đánh giá hồ sơ, phê duyệt kết quả đến hoàn thiện và ký hợp đồng.

QUY TRÌNH LẬP BÁO CÁO NGHIÊN CỨU KHẢ THI ĐẦU TƯ XÂY DỰNG DỰ ÁN NHÓM B, C – HƯỚNG DẪN CHI TIẾT TRÊN QLDA 360

Quy trình lập Báo cáo nghiên cứu khả thi dự án nhóm B, C | QLDA 360

Hướng dẫn chi tiết quy trình lập Báo cáo nghiên cứu khả thi đầu tư xây dựng dự án nhóm B, C, thiết kế hai bước, thẩm định, phê duyệt và quản lý hồ sơ trên QLDA 360.

Hướng dẫn sử dụng QLDA 360 quản lý dự án nhóm C lập BCKTKT theo thiết kế một bước

Hướng dẫn sử dụng QLDA 360 quản lý dự án nhóm C lập BCKTKT theo thiết kế một bước

Hướng dẫn chi tiết sử dụng QLDA 360 quản lý dự án nhóm C lập Báo cáo kinh tế - kỹ thuật theo thiết kế một bước, từ kiểm tra điều kiện, lựa chọn tư vấn, khảo sát, thiết kế, dự toán, thẩm tra, thẩm định đến phê duyệt và kế hoạch vốn.

Quy trình lập Báo cáo kinh tế - kỹ thuật cho dự án nhóm B và C theo thiết kế một bước

Quy trình lập Báo cáo kinh tế - kỹ thuật cho dự án nhóm B và C theo thiết kế một bước

Hướng dẫn quy trình lập, thẩm tra, thẩm định và phê duyệt Báo cáo kinh tế - kỹ thuật dự án nhóm B, C theo thiết kế một bước, đúng pháp lý 2026.

Quyết định chủ trương đầu tư: quy trình, hồ sơ và cách kiểm soát

Quyết định chủ trương đầu tư: quy trình, hồ sơ và cách kiểm soát

Quy trình quyết định chủ trương đầu tư dự án nhóm B gồm 8 công đoạn, 23 bước; hướng dẫn lập hồ sơ, thẩm định, phê duyệt và kiểm soát trên QLDA 360.

Partner 1
Partner 2
Partner 3
Partner 4
Partner 5
Partner 6
Partner 7
Partner 8
Partner 9
Partner 10
