Bài viết chi tiết
Quy trình nghiệm thu vật liệu đầu vào phục vụ thanh toán xây dựng

Nghiệm thu vật liệu đầu vào giúp kiểm soát chất lượng vật liệu trước khi sử dụng và hoàn thiện hồ sơ chất lượng công trình. Khi hồ sơ được thu thập đầy đủ, thống nhất và gắn với từng công tác thi công, nhà thầu có cơ sở thuận lợi hơn để nghiệm thu khối lượng hoàn thành, lập hồ sơ thanh toán và giải trình khi cần.
Trong thực tế, hồ sơ có thể bị yêu cầu bổ sung vì thiếu chứng chỉ chất lượng, biên bản lấy mẫu hoặc kết quả thí nghiệm. Một trường hợp khác là tài liệu đã có đủ nhưng không xác định được chúng thuộc lô vật liệu nào, sử dụng tại vị trí nào và liên quan đến công việc đề nghị thanh toán nào.
Để hạn chế những vướng mắc này, việc quản lý hồ sơ cần bắt đầu từ khâu chuẩn bị vật liệu và tiếp nhận tại công trường, đồng thời được cập nhật xuyên suốt quá trình thi công.
Nghiệm thu vật liệu đầu vào là gì?
Nghiệm thu vật liệu đầu vào là quá trình kiểm tra, đánh giá sự phù hợp của vật liệu, sản phẩm, cấu kiện hoặc thiết bị với yêu cầu áp dụng cho công trình trước khi đưa vào sử dụng.
Nội dung kiểm tra thường bao gồm chủng loại, quy cách, nguồn gốc, tình trạng thực tế và tài liệu chất lượng đi kèm. Tùy loại vật liệu và yêu cầu của dự án, việc đánh giá có thể cần kết hợp kiểm tra hồ sơ, quan sát tại hiện trường, lấy mẫu và thí nghiệm.
Phiếu giao hàng giúp ghi nhận việc giao nhận nhưng không thay thế toàn bộ hồ sơ đánh giá chất lượng. Tương tự, chứng chỉ của nhà sản xuất cần được đối chiếu với lô hàng thực tế và các yêu cầu kiểm tra bổ sung, nếu có.
Kết quả kiểm tra cần được ghi nhận, lưu trữ và liên kết với quá trình sử dụng vật liệu để phục vụ nghiệm thu công việc và hoàn thiện hồ sơ công trình.
Vì sao hồ sơ nghiệm thu vật liệu ảnh hưởng đến thanh toán xây dựng?
Khối lượng đã thi công cần được xem xét cùng căn cứ nghiệm thu chất lượng và điều kiện thanh toán trong hợp đồng. Nếu hồ sơ vật liệu còn thiếu hoặc không đủ khả năng chứng minh sự phù hợp, quá trình kiểm tra hồ sơ thanh toán có thể kéo dài.
Chẳng hạn, khi kiểm tra hồ sơ một đợt thi công bê tông, các bên có thể cần đối chiếu tài liệu cấp phối, phiếu giao nhận, biên bản lấy mẫu và kết quả thí nghiệm tương ứng. Nếu kết quả không thể hiện rõ vị trí lấy mẫu hoặc không liên kết được với đợt đổ bê tông, nhà thầu sẽ phải bổ sung căn cứ giải trình.
Hồ sơ vật liệu là một phần của hồ sơ chất lượng, không tự thay thế biên bản nghiệm thu công việc hay các điều kiện thanh toán khác. Vì vậy, cần quản lý đồng bộ hồ sơ vật liệu, nhật ký, nghiệm thu công việc và khối lượng đề nghị thanh toán.

Kiểm tra vật liệu khi tiếp nhận tại công trường.
Quy trình nghiệm thu vật liệu đầu vào
Bước 1. Lập danh mục và xác định yêu cầu kiểm tra
Trước khi tiếp nhận vật liệu, nhà thầu cần xác định những vật liệu, cấu kiện và thiết bị dự kiến sử dụng theo thiết kế và kế hoạch thi công. Danh mục nên thể hiện tên vật liệu, quy cách, nhà cung cấp dự kiến, công tác sử dụng và người phụ trách.
Với từng nhóm vật liệu, cần làm rõ tài liệu chất lượng phải thu thập, chỉ tiêu cần kiểm tra và yêu cầu lấy mẫu theo hồ sơ kỹ thuật, tiêu chuẩn áp dụng và quy định của dự án. Chuẩn bị từ đầu giúp tránh tình trạng vật liệu đã đến công trường nhưng chưa có phương án kiểm tra.
Mức độ chi tiết của danh mục cần phù hợp với quy mô công trình. Việc lập biên bản riêng hay tổng hợp theo nhóm phải bảo đảm kiểm soát được từng loại vật liệu và không làm mất thông tin truy xuất.
Bước 2. Thu thập và đối chiếu hồ sơ vật liệu
Hồ sơ cần được thu thập trước hoặc ngay khi vật liệu được giao đến công trường. Tùy đối tượng và yêu cầu áp dụng, tài liệu có thể gồm phiếu giao hàng, chứng nhận xuất xưởng, tài liệu chất lượng, chứng nhận hợp quy, tài liệu kỹ thuật và kết quả thí nghiệm.
Không phải mọi vật liệu đều cần cùng một bộ giấy tờ. Người phụ trách cần xác định yêu cầu phù hợp cho từng loại, tránh áp dụng một danh mục hồ sơ chung một cách máy móc.
Khi kiểm tra, cần đối chiếu tên sản phẩm, quy cách, nhà sản xuất, số lô và các dấu hiệu nhận biết trên tài liệu với hàng thực tế. Nếu một chứng chỉ được sử dụng cho nhiều đợt giao hàng, phải có căn cứ xác định phạm vi áp dụng.
Tài liệu thiếu hoặc thông tin không thống nhất cần được ghi nhận để yêu cầu bổ sung, làm rõ trước khi quyết định chấp nhận sử dụng.
Bước 3. Kiểm tra thực tế tại công trường
Cán bộ phụ trách kiểm tra số lượng, kích thước, nhãn mác, bao bì và tình trạng vật liệu khi tiếp nhận. Các dấu hiệu như han gỉ, biến dạng, ẩm, vỡ hoặc hư hỏng cần được đánh giá theo đặc tính của vật liệu và yêu cầu kỹ thuật.
Điều kiện lưu kho, che chắn và bảo quản cũng cần được xem xét. Vật liệu có hồ sơ phù hợp nhưng bị bảo quản không đúng cách vẫn có thể suy giảm chất lượng trước khi thi công.
Nếu phát hiện vật liệu không phù hợp hoặc chưa đủ căn cứ đánh giá, cần nhận diện và kiểm soát riêng để tránh cấp phát nhầm. Biện pháp xử lý có thể là yêu cầu bổ sung tài liệu, kiểm tra thêm, thí nghiệm hoặc từ chối tiếp nhận, tùy tình trạng thực tế và quy trình dự án.
Bước 4. Lấy mẫu và tổ chức thí nghiệm theo yêu cầu
Những chỉ tiêu không thể xác định qua kiểm tra hồ sơ hoặc quan sát cần được đánh giá bằng phương pháp phù hợp. Việc lấy mẫu phải căn cứ vào loại vật liệu, khối lượng, lô hàng và yêu cầu kỹ thuật áp dụng.
Trước khi thực hiện, cần xác định vị trí lấy mẫu, số lượng, mã nhận diện, chỉ tiêu kiểm tra, đơn vị thí nghiệm và thời gian dự kiến nhận kết quả. Biên bản lấy mẫu phải đủ thông tin để liên kết mẫu thử với đối tượng được kiểm tra.
Cần phân biệt thí nghiệm vật liệu đầu vào với thí nghiệm phục vụ đánh giá chất lượng công tác thi công. Ví dụ, mẫu thép được kiểm tra theo yêu cầu đối với vật liệu, còn mẫu bê tông lấy trong quá trình đổ phục vụ đánh giá chất lượng bê tông của đợt thi công tương ứng.
Sự phân biệt này giúp quản lý đúng mục đích thí nghiệm và tránh gộp các hồ sơ có bản chất khác nhau.
Bước 5. Theo dõi kết quả và đánh giá sự phù hợp
Khi nhận kết quả, người phụ trách cần kiểm tra mã mẫu, ngày lấy mẫu, thông tin vật liệu và các chỉ tiêu thí nghiệm. Kết quả phải được đối chiếu với tiêu chí chấp nhận áp dụng cho dự án.
Thời điểm cần có kết quả phụ thuộc vào loại phép thử và mục đích kiểm tra. Những kiểm tra là điều kiện chấp nhận vật liệu phải được kiểm soát trước khi sử dụng theo yêu cầu áp dụng. Trong khi đó, một số kết quả đánh giá công tác chỉ hình thành sau thi công, chẳng hạn kết quả thử cường độ bê tông ở tuổi quy định.
Nếu kết quả không đạt, cần xác định lô vật liệu và phạm vi công việc liên quan, thông báo cho các bên có trách nhiệm và thực hiện xử lý theo quy trình. Việc kiểm tra bổ sung hoặc thí nghiệm đối chứng phải có căn cứ; không tự thay thế kết quả không đạt bằng một tài liệu khác thiếu liên hệ với mẫu ban đầu.
Bước 6. Lập biên bản và hoàn thiện xác nhận
Biên bản nghiệm thu vật liệu cần thể hiện rõ đối tượng kiểm tra, thời gian, địa điểm, căn cứ đánh giá, tài liệu kèm theo và kết luận. Thông tin phải thống nhất với hồ sơ giao nhận, chứng chỉ và kết quả thí nghiệm liên quan.
Có thể tổng hợp nhiều vật liệu trong một biên bản khi biểu mẫu và quy trình dự án cho phép. Tuy nhiên, từng loại, quy cách và lô vật liệu vẫn cần được nhận diện rõ. Việc gộp biên bản không nên khiến người kiểm tra khó xác định phạm vi nghiệm thu.
Thành phần tham gia và ký xác nhận cần được xác định theo loại biên bản, phân công trách nhiệm và yêu cầu áp dụng của dự án. Biên bản giao nhận, biên bản lấy mẫu và biên bản nghiệm thu có thể có thành phần khác nhau, vì vậy không nên sử dụng một danh sách người ký cho mọi trường hợp.
Bước 7. Liên kết vật liệu với công tác và hồ sơ thanh toán
Sau khi vật liệu được chấp nhận, cần tiếp tục theo dõi phạm vi sử dụng theo hạng mục, khu vực hoặc công tác. Đây là bước giúp kết nối hồ sơ đầu vào với phần việc thực tế đã hoàn thành.
Ví dụ, lô thép nhập ngày 10/7 được sử dụng cho dầm sàn tầng 3 cần có thông tin liên kết với hồ sơ kiểm tra vật liệu và biên bản nghiệm thu cốt thép tương ứng. Khi công tác được đưa vào thanh toán, người kiểm tra có thể lần theo chuỗi hồ sơ này để đối chiếu.
Trước mỗi đợt thanh toán, nhà thầu cần rà soát sự thống nhất giữa hồ sơ chất lượng, khối lượng nghiệm thu và đề nghị thanh toán. Lô vật liệu có thể được nhập từ kỳ trước nhưng sử dụng cho công tác thuộc kỳ hiện tại; vì vậy, không nên chỉ lọc hồ sơ theo ngày nhập kho.

Bộ hồ sơ vật liệu và kết quả thí nghiệm đã được sắp xếp theo công tác.
Cách quản lý hồ sơ nghiệm thu vật liệu dễ tra cứu
Một bộ hồ sơ thuận tiện cho kiểm tra cần cho phép truy xuất từ công tác thi công về vật liệu sử dụng và theo chiều ngược lại. Có thể tổ chức dữ liệu theo dự án, hạng mục, nhóm vật liệu và lô hàng, đồng thời sử dụng mã nhận diện nhất quán.
Trong mỗi nhóm hồ sơ, phiếu giao nhận, tài liệu chất lượng, biên bản kiểm tra, biên bản lấy mẫu và kết quả thí nghiệm cần có mối liên hệ rõ ràng. Tên tệp nên thể hiện đủ thông tin cần nhận diện, hạn chế cách đặt tên chung như “chứng chỉ mới” hoặc “kết quả cuối”.
Ngoài lưu trữ tài liệu, cần theo dõi tình trạng hoàn thiện. Phân biệt hồ sơ đang chờ bổ sung, đang chờ kết quả và đã hoàn thành giúp cán bộ kỹ thuật chủ động xử lý trước kỳ thanh toán.
Đối với tài liệu điều chỉnh, cần kiểm soát phiên bản và lý do cập nhật để tránh sử dụng đồng thời các bản có thông tin mâu thuẫn.
Những sai sót thường làm hồ sơ bị yêu cầu bổ sung
Không xác định được chứng chỉ thuộc lô vật liệu nào
Một chứng chỉ có thông tin sản phẩm nhưng thiếu căn cứ liên hệ với hàng giao thực tế sẽ gây khó khăn khi kiểm tra. Cần kết nối tài liệu với phiếu giao hàng, mã lô hoặc dấu hiệu nhận diện phù hợp.
Ngày tháng không phản ánh đúng diễn biến thực tế
Ngày giao nhận, lấy mẫu, thi công và nghiệm thu cần có trình tự hợp lý theo từng hoạt động. Nếu phát hiện hồ sơ thiếu, cần bổ sung và giải trình theo thực tế, tránh ghi lùi ngày hoặc tạo thông tin không đúng sự kiện đã diễn ra.
Có kết quả thí nghiệm nhưng thiếu vị trí sử dụng
Kết quả thí nghiệm cần xác định được đối tượng đại diện. Nếu chỉ lưu tệp mà không gắn với lô vật liệu hoặc công tác, nhà thầu sẽ mất thời gian tìm lại căn cứ khi lập hồ sơ thanh toán.
Tên và quy cách không thống nhất
Sự khác nhau giữa tên vật liệu trên biên bản, phiếu giao hàng và tài liệu kỹ thuật có thể gây hiểu nhầm. Cần thống nhất cách ghi hoặc có thông tin đối chiếu rõ ràng khi sử dụng tên thương mại và tên kỹ thuật khác nhau.
Chờ đến kỳ thanh toán mới tổng hợp
Việc dồn hồ sơ về cuối kỳ dễ làm thất lạc tài liệu và bỏ sót yêu cầu kiểm tra. Cập nhật song song với tiếp nhận, thi công và nghiệm thu giúp phát hiện thiếu sót khi vẫn còn đủ điều kiện xử lý.
Hỗ trợ lập hồ sơ bằng phần mềm Nghiệm thu 360
Khi số lượng vật liệu và công tác tăng, việc tổng hợp thủ công trên nhiều bảng tính có thể khiến dữ liệu thiếu thống nhất. Sử dụng phần mềm hỗ trợ lập hồ sơ giúp cán bộ phụ trách tổ chức danh mục và giảm thao tác nhập lại.
Theo nội dung hướng dẫn được cung cấp, phần mềm Nghiệm thu 360 hỗ trợ lựa chọn vật liệu cần nghiệm thu trong bảng tổng hợp, nhóm các vật liệu theo số biên bản và lập danh sách lấy mẫu hiện trường. Những thao tác này hỗ trợ chuẩn bị hồ sơ theo dữ liệu đã thiết lập.
Khi sử dụng, người dùng cần kiểm tra danh mục vật liệu, cách nhóm biên bản và thông tin người tham gia trước khi xuất hồ sơ. Các lựa chọn trong phần mềm phải phù hợp với yêu cầu kỹ thuật và quy trình quản lý chất lượng của công trình.
Phần mềm hỗ trợ tổng hợp và lập biểu mẫu; việc xác nhận nguồn gốc, đánh giá chất lượng và kết luận nghiệm thu vẫn cần dựa trên kiểm tra thực tế cùng hồ sơ có căn cứ.

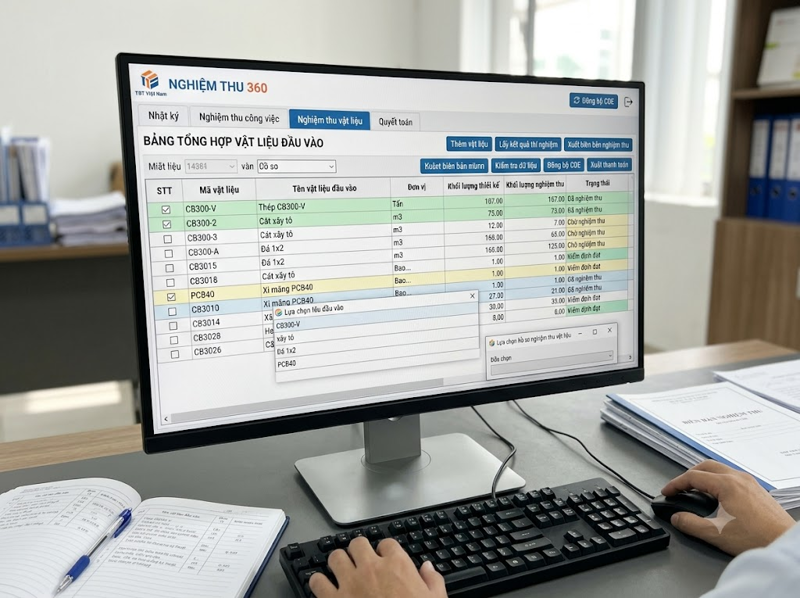

Màn hình tổng hợp vật liệu đầu vào trên phần mềm.
Câu hỏi thường gặp về nghiệm thu vật liệu đầu vào
Hồ sơ nghiệm thu vật liệu đầu vào gồm những gì?
Tùy loại vật liệu và yêu cầu dự án, hồ sơ có thể gồm tài liệu giao nhận, tài liệu nguồn gốc và chất lượng, biên bản kiểm tra, biên bản lấy mẫu, kết quả thí nghiệm và biên bản nghiệm thu. Cần xác định danh mục phù hợp thay vì yêu cầu mọi vật liệu có cùng bộ giấy tờ.
Có thể gộp nhiều vật liệu vào một biên bản không?
Có thể tổng hợp nếu phù hợp với biểu mẫu và quy trình dự án, đồng thời vẫn nhận diện được từng loại, quy cách, lô và phạm vi kiểm tra. Không nên gộp khi làm mất khả năng truy xuất hồ sơ.
Chưa có kết quả thí nghiệm thì có được thanh toán không?
Cần xem xét loại thí nghiệm, điều kiện nghiệm thu và điều khoản thanh toán trong hợp đồng. Nếu kết quả đó là căn cứ cần thiết để xác nhận chất lượng công việc thì việc thiếu kết quả có thể ảnh hưởng đến xác nhận hồ sơ thanh toán.
Có thể dùng một kết quả thí nghiệm cho nhiều đợt nhập vật liệu không?
Phạm vi sử dụng phải có căn cứ về lô, tính đại diện của mẫu, tần suất kiểm tra và yêu cầu kỹ thuật. Không nên mặc định dùng chung chỉ vì vật liệu cùng tên hoặc cùng nhà cung cấp.
Khi nào nên hoàn thiện hồ sơ vật liệu?
Hồ sơ nên được thu thập và cập nhật theo từng hoạt động thực tế, từ tiếp nhận đến kiểm tra, lấy mẫu và sử dụng. Những tài liệu hình thành sau cần được theo dõi, bổ sung đúng thời điểm.
Chủ động hồ sơ vật liệu để thuận lợi nghiệm thu và thanh toán
Nghiệm thu vật liệu đầu vào cần được tổ chức xuyên suốt từ khâu lập danh mục, kiểm tra hồ sơ, tiếp nhận tại hiện trường đến lấy mẫu và đánh giá kết quả. Giá trị của quy trình nằm ở khả năng chứng minh vật liệu phù hợp và xác định rõ phạm vi sử dụng trong công trình.
Khi dữ liệu vật liệu được liên kết với công tác thi công, việc rà soát hồ sơ thanh toán sẽ thuận tiện hơn và giảm thời gian tìm kiếm, bổ sung tài liệu. Nhà thầu có thể tìm hiểu phần mềm Nghiệm thu 360 để hỗ trợ tổng hợp danh mục, tổ chức biên bản và lập danh sách lấy mẫu phù hợp với nhu cầu của dự án.
BÀI VIẾT LIÊN QUAN
Hướng dẫn lập biểu mẫu dự toán chi phí kiểm tra công tác nghiệm thu
Hướng dẫn lập dự toán chi phí kiểm tra công tác nghiệm thu mới nhất: căn cứ pháp lý, cách tính từng khoản và mẫu bảng chi tiết.

Nghiệm thu vật liệu đầu vào: Hồ sơ cần gì, kiểm tra thế nào?
Nghiệm thu vật liệu đầu vào cần đối chiếu lô hàng, tài liệu chất lượng, kết quả lấy mẫu và vị trí sử dụng. Xem quy trình quản lý hồ sơ rõ ràng cho công trình.

Phần mềm Nghiệm thu xây dựng 360: Quản lý hồ sơ QLCL từ thi công đến quyết toán
Tìm hiểu cách Nghiệm thu xây dựng 360 liên kết tiến độ, nhật ký, KCS, biên bản nghiệm thu và khối lượng để lập hồ sơ QLCL, thanh quyết toán công trình.

Nghiệm thu xây dựng: Làm xong chưa chắc đã được thanh toán
Nghiệm thu xây dựng không chỉ là ký biên bản. Tìm hiểu quy trình, hồ sơ, những sai sót thường gặp và cách số hóa công tác nghiệm thu công trình.

Bàn giao hạng mục công trình xây dựng theo quy định mới nhất
Bàn giao hạng mục công trình xây dựng là bước chuyển giao công trình từ giai đoạn thi công sang khai thác, sử dụng.

Hướng dẫn lập biểu mẫu dự toán chi phí kiểm tra công tác nghiệm thu.
Hướng dẫn lập dự toán chi phí kiểm tra công tác nghiệm thu mới nhất: căn cứ pháp lý, cách tính từng khoản và mẫu bảng chi tiết.

Nghiệm thu vật liệu đầu vào: Quy trình hồ sơ và thanh toán
Hướng dẫn nghiệm thu vật liệu đầu vào từ kiểm tra hồ sơ, tiếp nhận vật tư, lấy mẫu, thí nghiệm đến liên kết công tác và hoàn thiện hồ sơ thanh toán.

Hướng dẫn đọc file excel khi không có mã hiệu công tác bằng ntxd360
Hướng dẫn nhập file Excel chỉ có bảng thanh toán, không có mã hiệu công tác vào NTXD360 để lập hồ sơ nghiệm thu, nhật ký, thanh toán 3a, 04 và quyết toán.

Hướng dẫn làm 1 bộ hồ sơ nghiệm thu thanh toán và QLCL đầy đủ
Hướng dẫn lập đầy đủ hồ sơ nghiệm thu, thanh toán và quản lý chất lượng bằng phần mềm NTXD360, từ nhập dữ liệu, nhật ký đến xuất biên bản Word, Excel.
