Bài viết chi tiết
Nghiệm thu vật liệu đầu vào: Quy trình kiểm soát hồ sơ đến thanh toán

Nghiệm thu vật liệu đầu vào là một trong những mắt xích quan trọng của quản lý chất lượng công trình xây dựng. Công việc này không chỉ nhằm xác nhận vật liệu được đưa đến công trường có phù hợp hay không mà còn tạo ra dữ liệu phục vụ nghiệm thu công việc, kiểm soát chất lượng và hoàn thiện căn cứ cho hồ sơ thanh toán.
Trong thực tế, một công tác có thể đã thi công xong ngoài hiện trường nhưng khi lập hồ sơ thanh toán lại phát sinh yêu cầu bổ sung vì không tìm được chứng chỉ chất lượng, kết quả thí nghiệm, biên bản lấy mẫu hoặc không xác định được vật liệu trong hồ sơ đã được sử dụng cho công việc nào.
Nguyên nhân thường không nằm ở việc hoàn toàn không có tài liệu.
Vấn đề lớn hơn là hồ sơ vật liệu được quản lý rời rạc và chỉ bắt đầu tổng hợp khi chuẩn bị thanh toán.
Cách quản lý hiệu quả hơn là tổ chức hồ sơ ngay từ thời điểm vật tư được đưa đến công trường, sau đó liên kết xuyên suốt từ lô vật liệu, biên bản tiếp nhận, lấy mẫu, kết quả thí nghiệm đến công tác thi công và đợt thanh toán tương ứng.
Có thể hình dung toàn bộ quá trình theo một chuỗi:
DANH MỤC VẬT LIỆU → HỒ SƠ NGUỒN GỐC → TIẾP NHẬN → KIỂM TRA → LẤY MẪU → THÍ NGHIỆM → SỬ DỤNG CHO CÔNG TÁC → NGHIỆM THU → THANH TOÁN
Khi chuỗi dữ liệu này được kiểm soát ngay từ đầu, việc hoàn thiện hồ sơ chất lượng và thanh toán về sau sẽ chủ động hơn rất nhiều.
Nghiệm thu vật liệu đầu vào là gì?
Nghiệm thu vật liệu đầu vào có thể hiểu là quá trình kiểm tra và xác nhận vật liệu, sản phẩm, cấu kiện hoặc thiết bị trước khi đưa vào sử dụng cho công trình.
Nội dung kiểm tra không nên chỉ dừng ở việc quan sát vật tư vừa được giao đến.
Người phụ trách còn phải đối chiếu tên và chủng loại, nhà sản xuất hoặc nhà cung cấp, quy cách, số lượng, nguồn gốc, tài liệu chất lượng, kết quả thí nghiệm khi cần thiết và sự phù hợp giữa vật liệu thực tế với hồ sơ thiết kế hoặc yêu cầu kỹ thuật.
Kết quả kiểm tra cần được tổ chức thành hồ sơ có khả năng truy xuất về sau.
Mục tiêu cuối cùng là khi cần kiểm tra một công tác đã thi công, người quản lý có thể truy ngược lại và trả lời được:
Vật liệu nào đã được sử dụng?
Vật liệu được nhập vào thời điểm nào?
Thuộc lô nào?
Hồ sơ nguồn gốc nằm ở đâu?
Đã lấy mẫu chưa?
Kết quả thí nghiệm nào áp dụng cho lô đó?
Vật liệu đã được sử dụng cho khu vực hoặc công tác nào?
Nếu không trả lời được những câu hỏi này thì dù trong thư mục đang có rất nhiều PDF chứng chỉ hoặc phiếu thí nghiệm, hệ thống hồ sơ vẫn chưa thực sự được quản lý tốt.

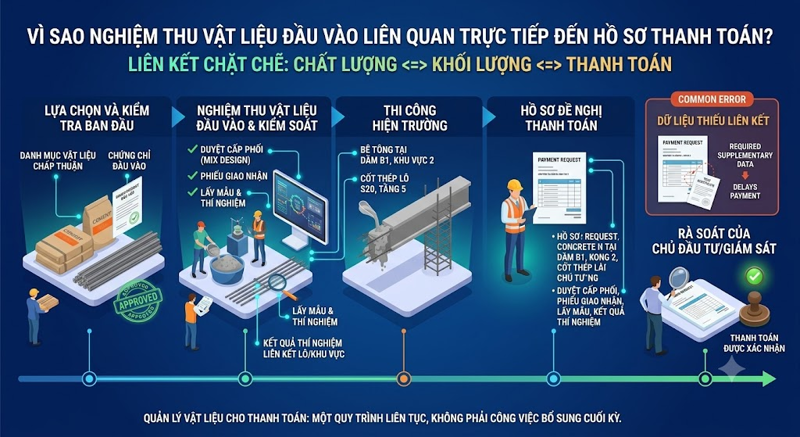

Vì sao nghiệm thu vật liệu đầu vào liên quan trực tiếp đến hồ sơ thanh toán?
Thanh toán xây dựng không chỉ liên quan đến việc xác nhận một khối lượng đã xuất hiện ngoài hiện trường.
Khối lượng đó còn phải gắn với quá trình kiểm soát chất lượng tương ứng.
Ví dụ, một khối lượng bê tông đã được thi công nhưng hồ sơ chưa xác định rõ thiết kế cấp phối, phiếu giao nhận, việc lấy mẫu hoặc kết quả kiểm tra liên quan thì khi rà soát hồ sơ, Chủ đầu tư hoặc Tư vấn giám sát có thể yêu cầu bổ sung dữ liệu trước khi xác nhận.
Vì vậy, hồ sơ vật liệu cần chứng minh được vật liệu sử dụng đúng chủng loại, phù hợp yêu cầu, được kiểm tra đúng thời điểm và có thể liên hệ đến chính công tác đang được đề nghị nghiệm thu hoặc thanh toán.
Điểm quan trọng nằm ở chữ “liên kết”.
Một chứng chỉ chất lượng riêng lẻ không tự động chứng minh được vật liệu sử dụng cho công tác cụ thể.
Một kết quả thí nghiệm riêng lẻ cũng chưa đủ nếu không truy được về mẫu, lô vật liệu và khu vực sử dụng.
Do đó, quản lý vật liệu phục vụ thanh toán phải được thực hiện trong toàn bộ quá trình thi công chứ không phải một công việc bổ sung vào cuối kỳ.

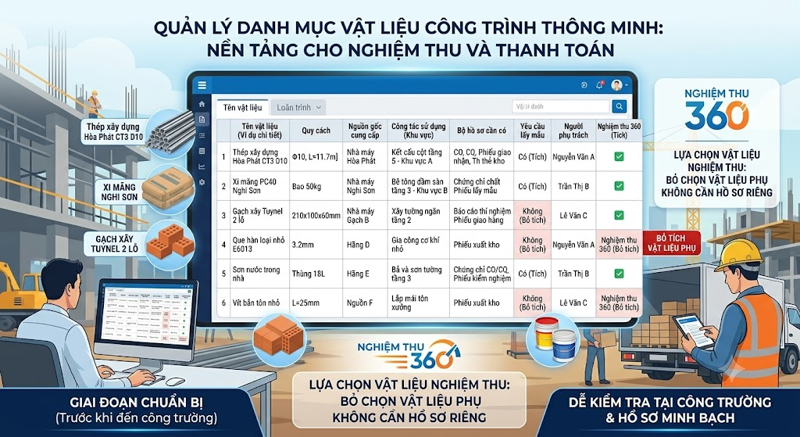

Bắt đầu từ danh mục vật liệu của công trình
Trước khi vật liệu được đưa đến công trường, nhà thầu nên xác định trước những nhóm vật liệu, sản phẩm, cấu kiện và thiết bị sẽ sử dụng.
Danh mục này là nền tảng để biết mỗi loại vật liệu cần chuẩn bị hồ sơ gì và ai chịu trách nhiệm theo dõi.
Đối với từng vật liệu, dữ liệu quản lý nên xác định được tối thiểu tên vật liệu, quy cách, nguồn cung cấp, công tác dự kiến sử dụng, nhóm hồ sơ cần có, yêu cầu lấy mẫu nếu áp dụng và người phụ trách.
Ví dụ, với thép xây dựng, không nên chỉ ghi “thép”.
Cần quản lý đủ thông tin để phân biệt chủng loại, quy cách, nhà cung cấp, lô giao và khu vực dự kiến sử dụng.
Tương tự với xi măng, cát, đá, gạch, sơn hoặc các vật liệu hoàn thiện, cấu trúc dữ liệu càng rõ từ đầu thì càng dễ kiểm tra khi vật tư được đưa đến công trường.
Không phải mọi vật liệu phụ đều nhất thiết phải tạo một bộ biên bản riêng theo cùng một cách. Việc lựa chọn vật liệu nào cần lập hồ sơ riêng hoặc có thể quản lý theo nhóm phải căn cứ yêu cầu kỹ thuật, hợp đồng và quy trình quản lý chất lượng của dự án. Tài liệu nguồn cũng xác định Nghiệm thu 360 cho phép người dùng lựa chọn vật liệu cần nghiệm thu trong danh mục và bỏ chọn những vật liệu phụ không cần lập hồ sơ riêng.

Hồ sơ vật liệu phải được thu thập trước khi sử dụng
Một lỗi rất phổ biến là vật liệu đã được sử dụng nhiều ngày hoặc nhiều tuần rồi cán bộ hồ sơ mới bắt đầu đi tìm chứng chỉ.
Khi đó có thể xuất hiện nhiều vấn đề: chứng chỉ không xác định được lô hàng, tên sản phẩm không khớp với phiếu giao, thiếu tài liệu kỹ thuật hoặc không biết tài liệu nào áp dụng cho đợt vật tư nào.
Cách làm phù hợp hơn là thu hồ sơ trước hoặc ngay khi vật liệu được giao đến công trường.
Tùy từng loại vật liệu, hồ sơ có thể liên quan đến phiếu giao hàng, chứng nhận xuất xưởng, chứng nhận chất lượng, chứng nhận hợp quy khi thuộc trường hợp áp dụng, kết quả thí nghiệm của nhà sản xuất, tài liệu kỹ thuật, catalog, hồ sơ kiểm tra ngoại quan, hồ sơ lấy mẫu và kết quả thí nghiệm.
Điểm cần kiểm tra không phải chỉ là “đã có file hay chưa”.
Các thông tin giữa tài liệu và vật liệu thực tế phải thống nhất.
Tên sản phẩm, nhà sản xuất, lô sản xuất, ngày sản xuất, quy cách hoặc các thông tin nhận dạng cần đủ để người kiểm tra biết tài liệu đó đang áp dụng cho vật liệu nào.
Không nên sử dụng một chứng chỉ chung cho nhiều đợt vật liệu nếu từ chứng chỉ đó không thể xác định phạm vi áp dụng cho từng lô.

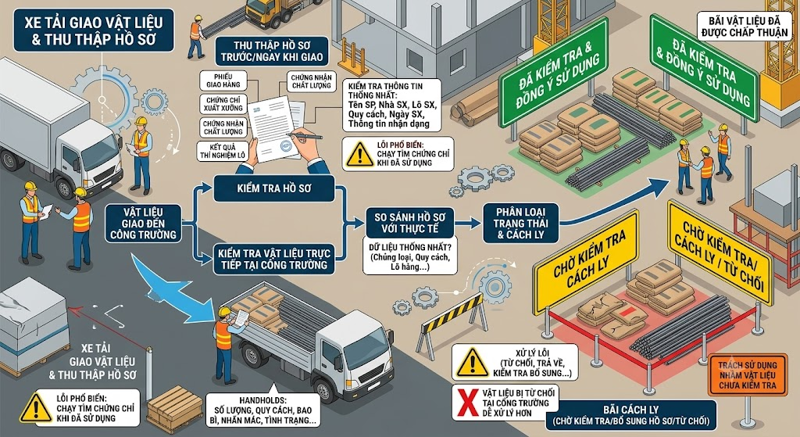

Kiểm tra vật liệu ngay khi được giao đến công trường
Khi vật tư tới công trường, bước kiểm tra thực tế phải được thực hiện song song với việc kiểm tra hồ sơ.
Người phụ trách cần đối chiếu số lượng, quy cách, bao bì, nhãn mác, tình trạng vật liệu, điều kiện bảo quản, mẫu đã được chấp thuận nếu có và các tài liệu đi kèm.
Mục tiêu là phát hiện sai lệch trước khi vật liệu được đưa vào sử dụng.
Nếu vật liệu không phù hợp, dự án cần có biện pháp kiểm soát để tránh trường hợp vật tư chưa được chấp thuận nhưng lại được cấp phát nhầm ra hiện trường.
Tùy tình huống, vật liệu có thể bị từ chối tiếp nhận, cách ly, yêu cầu bổ sung hồ sơ hoặc thực hiện kiểm tra, thí nghiệm bổ sung trước khi xem xét cho phép sử dụng.
Điều quan trọng là vật liệu chưa được kiểm tra không nên nằm lẫn với vật liệu đã được chấp thuận theo cách khiến đội thi công không phân biệt được trạng thái.
Một lỗi vật liệu được phát hiện tại cổng công trường luôn dễ xử lý hơn rất nhiều so với khi vật liệu đó đã nằm trong kết cấu.

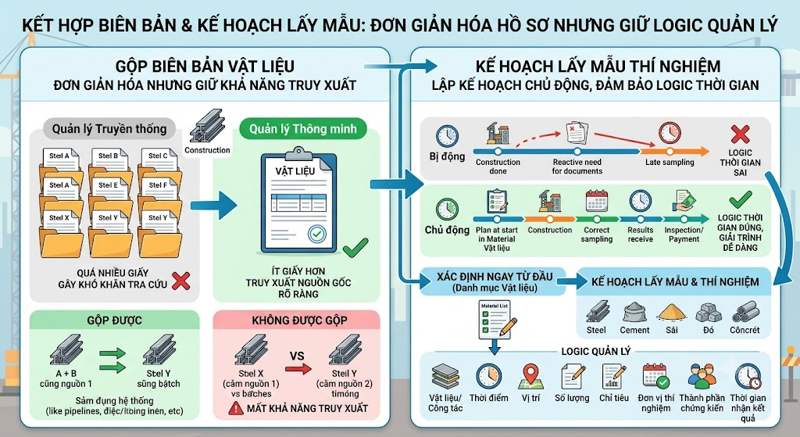

Có thể gộp nhiều vật liệu vào một biên bản không?
Trong thực tế, không phải cứ một loại vật liệu là phải tạo một biên bản hoàn toàn độc lập.
Các vật liệu cùng nhóm, cùng nguồn cung cấp hoặc cùng đợt kiểm tra có thể được bố trí trong cùng một biên bản nếu phù hợp với quy trình của dự án.
Ví dụ, một số chủng loại thép thuộc cùng đợt giao có thể được quản lý chung theo một số biên bản; hoặc các vật liệu cùng hệ thống và cùng điều kiện kiểm tra có thể được tổ chức thành một nhóm hồ sơ phù hợp.
Tuy nhiên, nguyên tắc quan trọng nhất là không được làm mất khả năng truy xuất.
Nếu hai vật liệu khác nguồn, khác lô, khác thời điểm tiếp nhận hoặc có điều kiện kiểm soát khác nhau thì việc gộp chúng vào một biên bản chỉ để giảm số lượng hồ sơ có thể tạo ra khó khăn rất lớn về sau.
Tài liệu nguồn cũng lưu ý không nên gộp vật liệu khác nguồn gốc, khác lô sản xuất hoặc khác thời điểm tiếp nhận nếu việc gộp làm mất khả năng truy xuất.
Như vậy, mục tiêu của việc gộp biên bản không phải tạo ít giấy hơn bằng mọi giá.
Mục tiêu phải là đơn giản hóa hồ sơ nhưng vẫn giữ được logic quản lý.
Lấy mẫu thí nghiệm phải được lập kế hoạch từ trước
Không phải mọi yêu cầu chất lượng đều có thể xác nhận bằng mắt thường.
Nhiều loại vật liệu và công tác cần lấy mẫu và thực hiện thí nghiệm theo yêu cầu kỹ thuật của dự án.
Do đó, lấy mẫu không nên được thực hiện theo cách “đến lúc cần hồ sơ mới nhớ ra”.
Ngay từ danh mục vật liệu, người phụ trách nên xác định loại vật liệu hoặc công tác nào cần lấy mẫu, thời điểm dự kiến, vị trí, số lượng mẫu, chỉ tiêu kiểm tra, đơn vị thí nghiệm, thành phần chứng kiến và thời gian dự kiến nhận kết quả.
Các nhóm thường gặp trong hồ sơ xây dựng có thể liên quan đến thép, xi măng, cát, đá, bê tông, vữa, đất đắp, gạch, vật liệu chống thấm, cáp điện, đường ống hoặc một số vật liệu hoàn thiện đặc thù, tùy theo yêu cầu của từng công trình.
Khi kế hoạch lấy mẫu được lập từ đầu, đội hồ sơ có thể chủ động hơn rất nhiều.
Ngược lại, nếu công tác đã thi công rồi mới phát hiện cần kết quả thí nghiệm, toàn bộ logic thời gian trong bộ hồ sơ có thể trở nên rất khó giải trình.

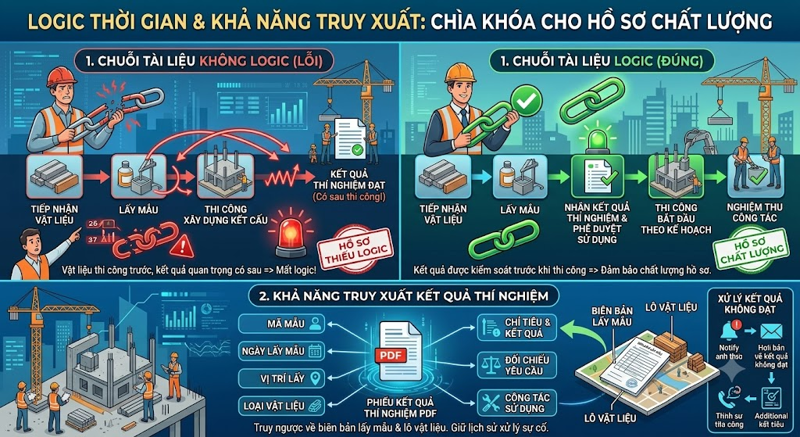

Ngày lấy mẫu, ngày thi công và ngày nghiệm thu phải có logic với nhau
Đây là một trong những lỗi dễ bị phát hiện nhất khi kiểm tra hồ sơ.
Ngày lấy mẫu không tồn tại độc lập.
Nó phải phù hợp với ngày tiếp nhận vật liệu, thời điểm thi công, thời điểm nghiệm thu, thời gian trả kết quả và điều kiện sử dụng của vật liệu hoặc công tác đó.
Ví dụ, đối với tài liệu cần có trước khi sử dụng vật liệu cho một công tác cụ thể, kết quả phải được kiểm soát trước thời điểm công việc bắt đầu theo yêu cầu áp dụng của dự án.
Nếu hồ sơ thể hiện vật liệu được thi công trước nhưng một kết quả cần thiết lại có sau mà không có căn cứ phù hợp, toàn bộ chuỗi tài liệu sẽ mất logic.
Nguồn tài liệu cũng nhấn mạnh rằng ngày lấy mẫu phải phù hợp với ngày vật liệu được tiếp nhận, ngày thi công, ngày nghiệm thu và thời điểm nhận kết quả; nếu các mốc không phù hợp, hồ sơ có thể bị đánh giá thiếu logic.
Vì vậy, người làm hồ sơ không nên chỉ quan tâm biểu mẫu đã đủ chữ ký hay chưa.
Trình tự thời gian của hồ sơ cũng là một phần của chất lượng hồ sơ.
Kết quả thí nghiệm phải truy ngược được về mẫu và vật liệu
Khi nhận kết quả từ phòng thí nghiệm, công việc chưa kết thúc ở việc lưu file PDF vào thư mục.
Kết quả cần được gắn đúng đối tượng.
Một hồ sơ thí nghiệm tốt phải cho phép xác định được mã mẫu, ngày lấy mẫu, vị trí lấy, loại vật liệu, chỉ tiêu kiểm tra, kết quả, yêu cầu đối chiếu và công tác có sử dụng vật liệu liên quan.
Quan trọng hơn, mỗi kết quả cần truy ngược được về biên bản lấy mẫu và lô vật liệu tương ứng.
Nếu phòng thí nghiệm trả về hàng trăm phiếu kết quả nhưng công trường không biết phiếu nào áp dụng cho lô nào thì việc số hóa các file đó cũng chưa giải quyết được bài toán quản lý.
Đối với kết quả không đạt, việc xử lý cần được ghi nhận đầy đủ từ việc xác định phạm vi vật liệu đã sử dụng, thông báo các bên liên quan, kiểm tra hoặc thí nghiệm bổ sung đến biện pháp xử lý cuối cùng.
Mục tiêu của hồ sơ không chỉ là chứng minh những kết quả đạt.
Hệ thống cũng phải giữ được lịch sử xử lý những trường hợp không phù hợp.

Liên kết vật liệu với công tác thi công là bước quyết định khả năng thanh toán
Một trong những lỗi lớn nhất của quản lý vật liệu là có hồ sơ nhưng không biết hồ sơ đó phục vụ công việc nào.
Ví dụ, trong thư mục có đầy đủ chứng chỉ thép và kết quả thí nghiệm nhưng khi kiểm tra một biên bản nghiệm thu cốt thép dầm sàn tầng 3 lại không xác định được lô thép nào đã được sử dụng.
Khi đó, dữ liệu chất lượng và dữ liệu thi công đang tồn tại như hai hệ thống riêng biệt.
Cách quản lý tốt hơn là mỗi lô vật liệu cần được liên hệ với hạng mục, khu vực, công tác, ngày thi công, biên bản nghiệm thu và đợt thanh toán liên quan.
Ví dụ:
Lô thép D16, D18 nhập ngày 10/7/2026 → sử dụng cho cốt thép dầm sàn tầng 3 → nghiệm thu ngày 14/7/2026 → thuộc đợt thanh toán tương ứng.
Đây chính là quan hệ dữ liệu giúp người kiểm tra đi từ hồ sơ thanh toán ngược lại hồ sơ nghiệm thu và tiếp tục truy về vật liệu đầu vào.

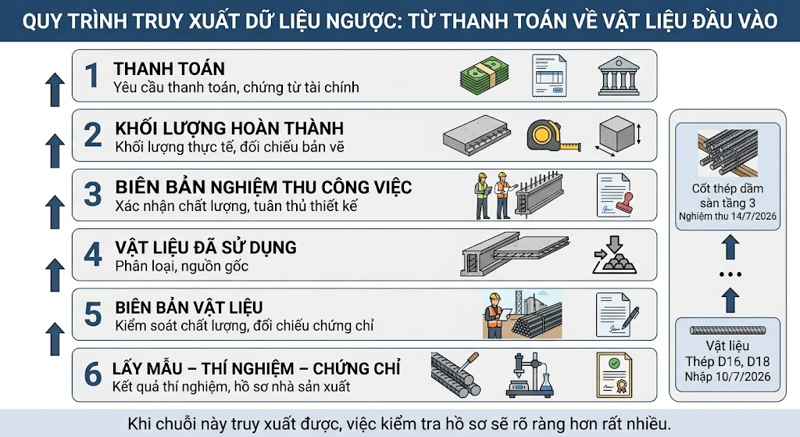

Có thể hình dung:
THANH TOÁN
↓
KHỐI LƯỢNG HOÀN THÀNH
↓
BIÊN BẢN NGHIỆM THU CÔNG VIỆC
↓
VẬT LIỆU ĐÃ SỬ DỤNG
↓
BIÊN BẢN VẬT LIỆU
↓
LẤY MẪU – THÍ NGHIỆM – CHỨNG CHỈ
Khi chuỗi này truy xuất được, việc kiểm tra hồ sơ sẽ rõ ràng hơn rất nhiều.

Thành phần ký phải được quản lý theo đúng thời gian tham gia dự án
Hồ sơ nghiệm thu vật liệu còn liên quan đến các cá nhân và đơn vị tham gia kiểm tra.
Thành phần cụ thể phải được xác định theo quy định, hợp đồng và yêu cầu quản lý của từng dự án.
Điểm dễ sai không chỉ nằm ở việc thiếu chữ ký.
Một vấn đề khác là đúng người nhưng sai thời gian.
Ví dụ, một cán bộ được bổ nhiệm tham gia dự án từ tháng 8 nhưng lại xuất hiện trong biên bản tháng 6 chỉ vì phần mềm hoặc biểu mẫu đang sử dụng danh sách nhân sự hiện tại.
Do đó, khi thay đổi nhân sự, hệ thống cần quản lý được thời gian áp dụng để mỗi biên bản lấy đúng thành phần tại thời điểm hồ sơ được lập.
Trong Nghiệm thu 360, phạm vi ký có thể được cấu hình riêng theo nhóm biên bản và gắn với từng người có liên quan; nguồn tài liệu cũng lưu ý việc thay đổi nhân sự cần được cập nhật theo đúng thời gian áp dụng.
Trước khi đưa khối lượng vào thanh toán phải kiểm tra lại chuỗi hồ sơ vật liệu
Không nên đợi đến khi Chủ đầu tư hoặc Tư vấn kiểm tra mới phát hiện một lô vật liệu còn thiếu tài liệu.
Trước khi đưa công tác vào hồ sơ thanh toán, nhà thầu cần tự rà soát lại toàn bộ quan hệ từ vật liệu đến công việc.
Trước tiên phải xác định vật liệu đúng chủng loại và có đủ tài liệu nguồn gốc, chất lượng theo yêu cầu áp dụng.
Tiếp theo cần kiểm tra biên bản giao nhận hoặc tiếp nhận, biên bản nghiệm thu vật liệu, việc lấy mẫu và kết quả thí nghiệm.
Sau đó phải đối chiếu ngày tháng.
Cuối cùng cần xác nhận vật liệu đã được gắn đúng với công tác và đợt thanh toán.
Đây không phải là một bước hành chính ở cuối quy trình.
Nó là bước kiểm tra chéo để bảo đảm hồ sơ chất lượng đang phản ánh đúng quá trình thi công thực tế.
Nguồn tài liệu xác định trước khi đưa công tác vào bảng thanh toán cần kiểm tra bộ hồ sơ vật liệu tương ứng và chỉ nên xác nhận khối lượng khi hồ sơ chất lượng của vật liệu sử dụng cho công tác đã được hoàn thiện theo yêu cầu.

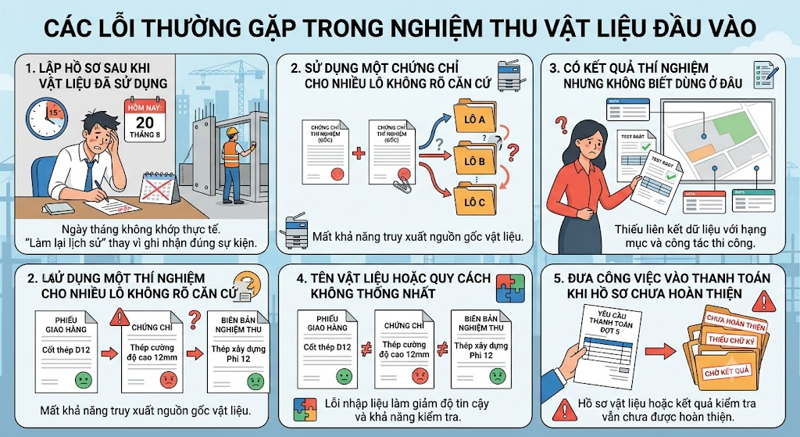

Những lỗi thường gặp khi nghiệm thu vật liệu đầu vào
Sai sót đầu tiên là lập hồ sơ sau khi vật liệu đã được sử dụng.
Khi đó ngày tháng trong biên bản rất dễ không còn phù hợp với thực tế thi công và hồ sơ trở thành một quá trình “làm lại lịch sử” thay vì ghi nhận đúng sự kiện đã xảy ra.
Sai sót tiếp theo là sử dụng một chứng chỉ hoặc một kết quả thí nghiệm cho nhiều lô nhưng không xác định được căn cứ áp dụng. Việc này làm mất khả năng truy xuất nguồn gốc.
Một lỗi khác rất phổ biến là có đầy đủ kết quả nhưng không biết vật liệu được sử dụng ở đâu.
Khi dữ liệu không liên kết với hạng mục và công tác, việc kiểm tra thanh toán sẽ trở nên khó khăn.
Ngoài ra còn có trường hợp tên vật liệu hoặc quy cách giữa biên bản, chứng chỉ và phiếu giao hàng không thống nhất.
Đây có thể chỉ là lỗi nhập liệu, nhưng khi số lượng tài liệu lớn, những khác biệt nhỏ như vậy làm giảm đáng kể độ tin cậy và khả năng kiểm tra của bộ hồ sơ.
Cuối cùng là tình trạng đưa công việc vào thanh toán trong khi hồ sơ vật liệu hoặc kết quả kiểm tra vẫn chưa được hoàn thiện.
Nguồn tài liệu cũng xác định các nhóm lỗi chính gồm nghiệm thu sau khi vật liệu đã sử dụng, dùng kết quả cho nhiều lô không rõ căn cứ, thiếu liên kết với công tác, sai tên hoặc quy cách và thiếu hồ sơ khi lập thanh toán.

Vì sao nên số hóa quản lý vật liệu thay vì chỉ lưu thư mục?
Lưu hồ sơ điện tử chưa chắc đã là số hóa quản lý.
Nếu cách quản lý vẫn là tạo hàng trăm thư mục rồi đặt chứng chỉ, biên bản và kết quả thí nghiệm vào đó thì dữ liệu vẫn rất khó liên kết.
Một hệ thống quản lý vật liệu tốt phải giúp người dùng nhìn được quan hệ giữa các đối tượng.
Ví dụ, khi chọn một lô thép, người sử dụng có thể biết lô đó đã có chứng chỉ chưa, lấy mẫu ngày nào, kết quả nào áp dụng, sử dụng ở công tác nào và đang nằm trong đợt thanh toán nào.
Ngược lại, khi mở một công tác thi công, người dùng cũng phải truy được những vật liệu đã sử dụng cho công tác đó.
Đây chính là sự khác nhau giữa:
LƯU FILE
và
QUẢN LÝ DỮ LIỆU.
Nghiệm thu 360 hỗ trợ quản lý vật liệu đầu vào như thế nào?
Trong Nghiệm thu 360, dữ liệu vật liệu có thể được tổ chức ngay từ quá trình chuẩn bị hồ sơ thay vì đợi tới cuối công trình mới tổng hợp.
Người dùng có thể lựa chọn những vật liệu cần nghiệm thu, nhóm vật liệu theo số biên bản phù hợp và tổ chức danh sách lấy mẫu hiện trường trên cùng hệ thống dữ liệu. Nguồn tài liệu cũng mô tả khả năng tổng hợp danh mục vật liệu, theo dõi hồ sơ chứng chỉ, lập danh sách lấy mẫu, liên kết kết quả thí nghiệm với vật liệu, quản lý người ký và tra cứu theo đợt thanh toán.
Giá trị lớn nhất không nằm ở việc phần mềm xuất được một biên bản nhanh hơn.
Quan trọng hơn là dữ liệu được tổ chức theo quan hệ:
VẬT LIỆU → LÔ → HỒ SƠ → LẤY MẪU → KẾT QUẢ → CÔNG TÁC → NGHIỆM THU → THANH TOÁN
Khi đó, một dữ liệu được nhập đúng từ đầu có thể tiếp tục được sử dụng cho nhiều bước phía sau mà không cần nhập lại nhiều lần.
Đây cũng là cách giảm tình trạng đến cuối kỳ thanh toán mới phát hiện thiếu hồ sơ và phải quay lại tìm chứng chỉ, kết quả hoặc biên bản của những đợt vật tư đã sử dụng từ nhiều tháng trước.
Câu hỏi thường gặp về nghiệm thu vật liệu đầu vào
Vật liệu nào cần nghiệm thu đầu vào?
Việc xác định vật liệu, cấu kiện hoặc thiết bị cần lập hồ sơ kiểm tra, nghiệm thu phải căn cứ vào yêu cầu thiết kế, hợp đồng, yêu cầu kỹ thuật và quy trình quản lý chất lượng của dự án. Không nên áp dụng máy móc một danh sách giống nhau cho mọi công trình.
Có thể nghiệm thu nhiều vật liệu trong cùng một biên bản không?
Có thể nếu việc nhóm chung phù hợp về loại vật liệu, nguồn cung cấp, thời điểm và phạm vi kiểm tra. Tuy nhiên, không nên gộp nếu làm mất khả năng xác định từng lô và nguồn gốc vật liệu.
Kết quả thí nghiệm chưa có thì có được đưa công tác vào thanh toán không?
Phải xem xét theo loại thí nghiệm, yêu cầu kỹ thuật và điều kiện hợp đồng cụ thể. Đối với những kết quả cần thiết để đánh giá chất lượng công việc, hồ sơ thanh toán cần được kiểm soát trên cơ sở các kết quả phù hợp theo yêu cầu áp dụng.

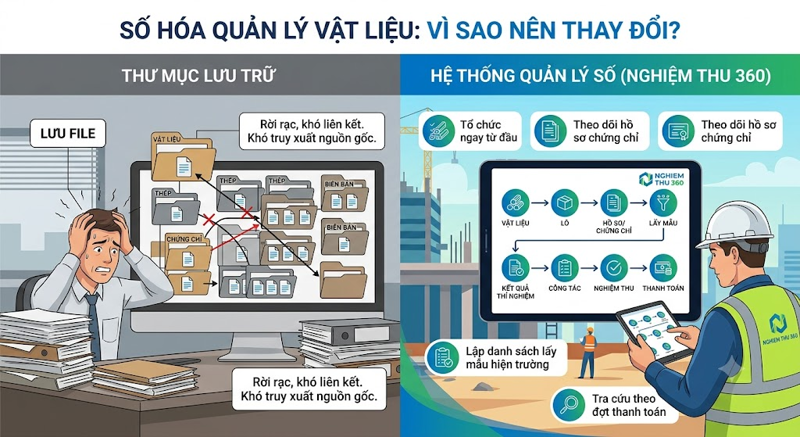

Có nên cuối công trình mới làm hồ sơ nghiệm thu vật liệu không?
Không nên. Hồ sơ cần được cập nhật song song với quá trình tiếp nhận và sử dụng vật liệu để giảm nguy cơ thất lạc, thiếu tài liệu và sai logic thời gian.

Vì sao có đủ chứng chỉ nhưng hồ sơ vẫn bị yêu cầu bổ sung?
Bởi có file chứng chỉ chưa đồng nghĩa đã chứng minh được vật liệu thực tế của công trình. Cần kiểm tra chứng chỉ áp dụng cho lô nào, tên và quy cách có thống nhất không, vật liệu đã được sử dụng ở đâu và các kết quả kiểm tra có liên kết đúng với công tác hay không.
Vì sao phải liên kết vật liệu với từng công tác thi công?
Để khi kiểm tra một khối lượng nghiệm thu hoặc thanh toán có thể truy ngược được vật liệu thực tế đã sử dụng và toàn bộ hồ sơ chất lượng tương ứng.
Kết luận
Nghiệm thu vật liệu đầu vào không phải là một công việc độc lập chỉ để tạo thêm biên bản.
Đây là quá trình kết nối giữa vật liệu thực tế ngoài công trường với hồ sơ chất lượng, công việc thi công, nghiệm thu và thanh toán.
Một quy trình tốt phải bắt đầu trước khi vật liệu được sử dụng.
Danh mục vật liệu phải được xác định từ đầu.
Hồ sơ nguồn gốc cần được thu thập đúng thời điểm.
Vật liệu phải được kiểm tra khi tiếp nhận.
Việc lấy mẫu và thí nghiệm phải có kế hoạch.
Kết quả phải truy được về mẫu và lô vật liệu.
Và quan trọng nhất, vật liệu phải được liên kết với chính công tác mà nó đã được sử dụng.
Khi toàn bộ chuỗi đó được quản lý thống nhất, việc lập hồ sơ thanh toán sẽ không còn là quá trình đi tìm lại hàng trăm tài liệu rời rạc.
Người quản lý có thể đi từ:
CÔNG TÁC → NGHIỆM THU → VẬT LIỆU → THÍ NGHIỆM → NGUỒN GỐC
hoặc đi ngược lại từ:
LÔ VẬT LIỆU → CÔNG TÁC → KHỐI LƯỢNG → ĐỢT THANH TOÁN.
Đó mới là giá trị thực sự của việc số hóa hồ sơ nghiệm thu vật liệu.
Trải nghiệm phần mềm Nghiệm thu 360
Nghiệm thu 360 hỗ trợ tổ chức dữ liệu vật liệu, biên bản, lấy mẫu, kết quả kiểm tra và hồ sơ nghiệm thu trên một hệ thống tập trung, giúp quá trình lập và truy xuất hồ sơ thuận tiện hơn.
Thay vì cuối kỳ mới đi tìm chứng chỉ và ghép hồ sơ thủ công, dữ liệu có thể được quản lý ngay từ lúc vật liệu được đưa vào công trường.
Nghiệm thu 360 – Quản lý dữ liệu từ vật liệu đầu vào đến hồ sơ nghiệm thu và thanh toán.
BÀI VIẾT LIÊN QUAN
Hướng dẫn lập biểu mẫu dự toán chi phí kiểm tra công tác nghiệm thu.
Hướng dẫn lập dự toán chi phí kiểm tra công tác nghiệm thu mới nhất: căn cứ pháp lý, cách tính từng khoản và mẫu bảng chi tiết.

Hướng dẫn đọc file excel khi không có mã hiệu công tác bằng ntxd360
Hướng dẫn nhập file Excel chỉ có bảng thanh toán, không có mã hiệu công tác vào NTXD360 để lập hồ sơ nghiệm thu, nhật ký, thanh toán 3a, 04 và quyết toán.

Hướng dẫn làm 1 bộ hồ sơ nghiệm thu thanh toán và QLCL đầy đủ
Hướng dẫn lập đầy đủ hồ sơ nghiệm thu, thanh toán và quản lý chất lượng bằng phần mềm NTXD360, từ nhập dữ liệu, nhật ký đến xuất biên bản Word, Excel.
