Bài viết chi tiết

Nghiệm thu vật liệu đầu vào: Hồ sơ cần gì và kiểm tra thế nào trước khi sử dụng?

Một công trình nhập thép thành ba đợt trong tháng. Tại thư mục hồ sơ đã có chứng chỉ chất lượng, ảnh giao hàng và phiếu kết quả thí nghiệm. Tuy nhiên, khi cần kiểm tra thép sử dụng cho dầm tầng hai, cán bộ hồ sơ lại không xác định ngay được vật liệu thuộc đợt nhập nào và kết quả thí nghiệm nào đi kèm.

Đây là vấn đề cốt lõi của nghiệm thu vật liệu đầu vào: không chỉ thu thập đủ giấy tờ, mà phải nối được từng đợt vật liệu với tài liệu kiểm tra và phạm vi sử dụng trên công trình. Nếu thiếu mối liên hệ này, một bộ hồ sơ trông có vẻ đầy đủ vẫn khó đối chiếu khi nghiệm thu công việc hoặc rà soát chất lượng về sau.

Nghiệm thu vật liệu đầu vào là gì?

Nghiệm thu vật liệu đầu vào là cách gọi thường dùng tại công trường cho quá trình kiểm tra, đánh giá và ghi nhận vật liệu, sản phẩm xây dựng trước khi đưa vào thi công. Nội dung kiểm tra phụ thuộc vào loại vật liệu, thiết kế, chỉ dẫn kỹ thuật, tiêu chuẩn áp dụng, hợp đồng và yêu cầu quản lý của dự án.

Cần phân biệt ba việc có liên quan nhưng không giống nhau. Tiếp nhận vật liệu ghi nhận vật liệu đã được đưa đến công trường. Kiểm tra chất lượng vật liệu đối chiếu đặc điểm, tài liệu và kết quả thử nghiệm theo yêu cầu áp dụng. Nghiệm thu công việc xây dựng đánh giá công việc đã thi công, trong đó thông tin về vật liệu sử dụng có thể là một trong những căn cứ cần kiểm tra.

Vì vậy, một biên bản giao nhận hàng không tự thay thế cho kết quả kiểm tra chất lượng. Tương tự, việc vật liệu có tài liệu chất lượng chưa đồng nghĩa công việc sử dụng vật liệu ấy đã được nghiệm thu.

Bối cảnh quản lý chất lượng hiện hành được quy định tại Nghị định 207/2026/NĐ-CP, có hiệu lực từ ngày 01/07/2026. Dự án cần đối chiếu văn bản và yêu cầu kỹ thuật áp dụng cho từng vật liệu, thay vì dùng một bộ giấy tờ cố định cho mọi trường hợp.

Hồ sơ vật liệu đầu vào cần đối chiếu những nhóm thông tin nào?

Không có một danh sách tài liệu duy nhất phù hợp cho mọi loại vật liệu. Tuy nhiên, khi lập hồ sơ, người phụ trách nên bảo đảm có thể đối chiếu được bốn nhóm thông tin sau.

Hồ sơ vật liệu đầu vào cần đối chiếu những nhóm thông tin nào?

Hình 1: Nhóm thông tin cần đối chiếu nghiệm thu vật liệu

Nhóm thứ nhất là thông tin nhận diện vật liệu. Cần biết tên, chủng loại, quy cách, nhà cung cấp hoặc nguồn cung ứng, số lượng và đợt đưa vào công trường. Với vật liệu có mã lô, số seri hoặc thông tin nhận diện riêng, dữ liệu đó cần được ghi nhất quán trên các tài liệu liên quan.

Nhóm thứ hai là căn cứ kỹ thuật. Người kiểm tra cần xác định vật liệu phải đáp ứng yêu cầu nào theo thiết kế, chỉ dẫn kỹ thuật, tiêu chuẩn hoặc quy chuẩn áp dụng cho dự án. Đây là căn cứ để xem xét tài liệu chất lượng và kết quả kiểm tra, không thể chỉ dựa vào tên thương mại của sản phẩm.

Nhóm thứ ba là tài liệu và kết quả kiểm tra. Tùy trường hợp, hồ sơ có thể gồm tài liệu về nguồn gốc, chất lượng sản phẩm, hồ sơ giao nhận, phiếu lấy mẫu và kết quả thử nghiệm hoặc kiểm tra. Tài liệu nào bắt buộc phải có cần xác định theo đúng loại vật liệu và yêu cầu áp dụng, tránh lập một danh sách chung rồi coi đó là yêu cầu pháp lý cho tất cả công trình.

Nhóm thứ tư là phạm vi sử dụng. Hồ sơ cần cho thấy đợt vật liệu được đưa vào hạng mục, khu vực hoặc công việc nào. Đây là thông tin giúp đối chiếu vật liệu đầu vào với nhật ký thi công và hồ sơ nghiệm thu công việc sau này.

Theo dõi tần suất lấy mẫu: Đừng chỉ đếm số phiếu thí nghiệm

Một lỗi phổ biến là thấy có nhiều phiếu kết quả rồi kết luận rằng vật liệu đã được lấy mẫu đủ tần suất. Số phiếu riêng lẻ không trả lời được mẫu đã đại diện cho lô nào, khối lượng nào, thời điểm nào và được lấy theo yêu cầu kỹ thuật nào.

Trước tiên, dự án cần xác định cách phân chia vật liệu thành các lô hoặc đợt kiểm tra theo yêu cầu áp dụng. Sau đó mới đối chiếu số lần lấy mẫu, thời điểm lấy mẫu và kết quả với từng lô hoặc đợt. Nếu vật liệu cùng loại được giao nhiều lần, không nên mặc nhiên gộp tất cả vào một lần kiểm tra chỉ vì tên sản phẩm giống nhau.

Ví dụ, một dự án tiếp nhận ba đợt thép. Bảng theo dõi nên thể hiện rõ từng đợt, số lượng, thông tin nhận diện, mẫu được lấy cho đợt nào, kết quả tương ứng và khu vực sử dụng. Khi cần rà soát thép đã dùng ở một hạng mục, người phụ trách có thể lần ngược về đúng đợt vật liệu và tài liệu kiểm tra của đợt đó.

Quy định và phương pháp lấy mẫu thay đổi theo loại vật liệu và yêu cầu kỹ thuật. Do đó, bài viết này không đưa ra một con số tần suất chung cho thép, bê tông, xi măng hay vật liệu khác. Việc xác định tần suất phải dựa trên căn cứ áp dụng cho vật liệu và dự án cụ thể. Bộ Xây dựng cũng đã ban hành hướng dẫn mới trong năm 2026 liên quan đến kế hoạch tổ chức thí nghiệm trong quá trình thi công.

Quy trình quản lý một đợt vật liệu từ lúc nhập đến khi sử dụng

Quy trình quản lý một đợt vật liệu từ lúc nhập đến khi sử dụng

Hình 2: Quy trình quản lý vật liệu và hồ sơ nghiệm thu

Bước 1: Ghi nhận đợt vật liệu đến công trường

Khi vật liệu được đưa vào công trường, người phụ trách ghi nhận loại vật liệu, quy cách, số lượng, thời điểm, nguồn cung và thông tin nhận diện lô hoặc đợt nếu có. Nên thống nhất một mã hoặc tên gọi để dùng xuyên suốt trên bảng theo dõi và tài liệu kèm theo.

Chẳng hạn, thay vì lưu nhiều file đều có tên “thép tháng 9”, có thể phân biệt theo ngày và đợt tiếp nhận. Tên gọi rõ ràng giúp giảm nhầm lẫn khi cùng một loại vật liệu được giao nhiều lần.

Bước 2: Đối chiếu tài liệu và yêu cầu kỹ thuật

Người kiểm tra đối chiếu vật liệu thực nhận với hồ sơ đặt hàng, yêu cầu thiết kế và tài liệu chất lượng liên quan. Nếu có thông tin không thống nhất về chủng loại, quy cách hoặc nguồn gốc, cần làm rõ trước khi ghi nhận vật liệu đủ điều kiện sử dụng theo quy trình dự án.

Ở bước này, nên tách rõ tài liệu đã nhận và tài liệu đã được kiểm tra, chấp nhận. Việc một file đã được tải lên thư mục chung chưa có nghĩa nội dung của nó đã được đánh giá.

Bước 3: Ghi nhận việc lấy mẫu và kết quả

Với vật liệu cần lấy mẫu hoặc thử nghiệm, mỗi mẫu phải có thông tin đủ để liên hệ trở lại lô vật liệu tương ứng. Khi nhận kết quả, người phụ trách cập nhật trạng thái của lô và xử lý theo quy trình dự án nếu có điểm chưa phù hợp.

Không nên chỉ lưu ảnh chụp phiếu kết quả trong nhóm chat. Phiếu cần được đặt đúng vị trí trong bộ hồ sơ để người khác có thể tìm thấy mà không phải hỏi lại người lấy mẫu.

Bước 4: Gắn vật liệu với phạm vi sử dụng

Khi vật liệu được đưa vào thi công, cần xác định đợt vật liệu ấy đã sử dụng cho hạng mục hoặc công việc nào. Mối liên hệ này đặc biệt quan trọng khi một loại vật liệu có nhiều đợt nhập hoặc được phân bổ cho nhiều khu vực.

Nếu phạm vi sử dụng thay đổi, bảng theo dõi cũng cần cập nhật theo thực tế. Không nên gán toàn bộ đợt vật liệu cho một hạng mục chỉ vì đó là kế hoạch ban đầu.

Bước 5: Rà soát trước khi lập hồ sơ nghiệm thu

Trước khi xuất hoặc trình hồ sơ, người phụ trách đối chiếu lại tên vật liệu, lô/đợt, tài liệu chất lượng, thông tin lấy mẫu, kết quả và vị trí sử dụng. Những mục chưa có kết quả hoặc chưa xác định được phạm vi cần được đánh dấu rõ để xử lý, thay vì để lẫn với các mục đã hoàn tất.

Phần mềm Nghiệm thu xây dựng 360 hỗ trợ công việc này thế nào?

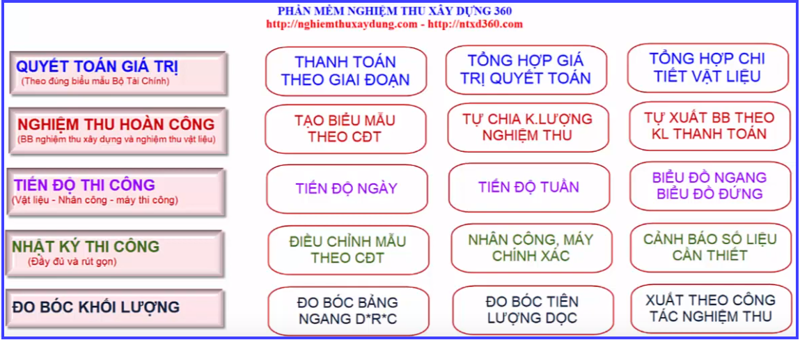

Phần mềm Nghiệm thu xây dựng 360 hỗ trợ công việc này thế nào?

Theo thông tin giới thiệu chức năng của Nghiệm thu xây dựng 360, phần mềm có màn hình Nghiệm thu vật liệu để thể hiện vật liệu đầu vào, vật liệu lấy mẫu theo tần suất và ghi chú liên quan. Phần thiết lập dữ liệu còn cho phép nhập thông tin vật liệu hiện trường gắn với công tác thi công, nghiệm thu.

Trong thực tế sử dụng, người làm hồ sơ nên bắt đầu bằng việc thống nhất cách đặt tên vật liệu và công việc, rồi nhập dữ liệu theo từng đợt. Sau đó mới rà soát các lần lấy mẫu, tài liệu liên quan và thông tin xuất ra. Nếu dữ liệu đầu vào bị gộp sai đợt hoặc dùng nhiều tên khác nhau cho cùng một vật liệu, phần mềm cũng khó giúp người dùng đối chiếu chính xác.

Phần mềm hỗ trợ tổ chức và kết xuất thông tin; nó không thay thế việc lấy mẫu, thử nghiệm, kiểm tra tại hiện trường hay quyết định chấp nhận vật liệu của người có trách nhiệm. Khi triển khai, doanh nghiệp nên thử với một loại vật liệu có nhiều đợt nhập để xem biểu mẫu xuất ra có đáp ứng quy trình của dự án hay không.

Những lỗi cần tránh khi lập hồ sơ nghiệm thu vật liệu đầu vào

Gộp nhiều đợt vật liệu thành một mục chung. Cách làm này khiến phiếu kết quả khó đối chiếu với lượng vật liệu đã tiếp nhận và sử dụng.

Có phiếu thử nghiệm nhưng không biết thuộc lô nào. Hồ sơ có thể đủ số lượng file nhưng thiếu thông tin để truy lại nguồn vật liệu.

Đánh dấu “đạt” ngay khi nhận tài liệu. Cần phân biệt trạng thái đã nhận hồ sơ, đã kiểm tra và đã có kết luận theo quy trình của dự án.

Không ghi phạm vi sử dụng thực tế. Khi nghiệm thu công việc hoặc rà soát lại chất lượng, người phụ trách không xác định được vật liệu của đợt nào đã được dùng tại vị trí cần kiểm tra.

Sao chép một tần suất lấy mẫu cho mọi loại vật liệu. Tần suất cần được xác định theo yêu cầu áp dụng; không thể suy ra chỉ từ một bảng theo dõi mẫu.

Kết luận

Một bộ hồ sơ nghiệm thu vật liệu đầu vào rõ ràng phải trả lời được bốn câu hỏi: Vật liệu nào đã vào công trường? Thuộc lô hoặc đợt nào? Đã được kiểm tra theo căn cứ nào? Được sử dụng ở đâu?

Khi bốn nhóm thông tin này được liên kết, việc đối chiếu hồ sơ chất lượng với công việc thi công sẽ thuận lợi hơn. Nghiệm thu xây dựng 360 có thể hỗ trợ quản lý và xuất dữ liệu vật liệu theo quy trình đó, với điều kiện người dùng nhập đúng thông tin và kiểm tra tài liệu thực tế trước khi phát hành.

Tìm hiểu phần mềm: Nghiệm thu xây dựng 360 Pro
Tư vấn và hỗ trợ: 0787 64 65 68

Câu hỏi thường gặp

Hồ sơ nghiệm thu vật liệu đầu vào có giống nhau cho mọi loại vật liệu không?

Không. Tài liệu và cách kiểm tra phụ thuộc vào loại vật liệu, yêu cầu kỹ thuật, tiêu chuẩn hoặc quy chuẩn áp dụng và hồ sơ của dự án.

Có kết quả thí nghiệm thì đã đủ để sử dụng vật liệu chưa?

Cần đối chiếu kết quả với đúng lô vật liệu và các yêu cầu liên quan. Một phiếu kết quả đứng riêng lẻ không thay thế toàn bộ quá trình kiểm tra, đánh giá vật liệu.

Nên quản lý vật liệu theo tên hay theo từng đợt nhập?

Nên quản lý theo cả hai. Tên vật liệu giúp tổng hợp; thông tin lô hoặc đợt giúp truy lại tài liệu kiểm tra và phạm vi sử dụng cụ thể.

Phần mềm có tự tính tần suất lấy mẫu phù hợp cho mọi công trình không?

Không nên mặc định như vậy. Cần xác định yêu cầu lấy mẫu của từng vật liệu và dự án, sau đó kiểm tra cách thiết lập dữ liệu trên phiên bản phần mềm đang sử dụng.

BÀI VIẾT LIÊN QUAN

Phần mềm Nghiệm thu xây dựng 360: Quản lý hồ sơ QLCL từ thi công đến quyết toán

Phần mềm Nghiệm thu xây dựng 360: Quản lý hồ sơ QLCL từ thi công đến quyết toán

Tìm hiểu cách Nghiệm thu xây dựng 360 liên kết tiến độ, nhật ký, KCS, biên bản nghiệm thu và khối lượng để lập hồ sơ QLCL, thanh quyết toán công trình.

Nghiệm thu xây dựng: Làm xong chưa chắc đã được thanh toán

Nghiệm thu xây dựng: Làm xong chưa chắc đã được thanh toán

Nghiệm thu xây dựng không chỉ là ký biên bản. Tìm hiểu quy trình, hồ sơ, những sai sót thường gặp và cách số hóa công tác nghiệm thu công trình.

Bàn giao hạng mục công trình xây dựng theo quy định mới nhất

Bàn giao hạng mục công trình xây dựng theo quy định mới nhất

Bàn giao hạng mục công trình xây dựng là bước chuyển giao công trình từ giai đoạn thi công sang khai thác, sử dụng.

Hướng dẫn lập biểu mẫu dự toán chi phí kiểm tra công tác nghiệm thu.

Hướng dẫn lập biểu mẫu dự toán chi phí kiểm tra công tác nghiệm thu.

Hướng dẫn lập dự toán chi phí kiểm tra công tác nghiệm thu mới nhất: căn cứ pháp lý, cách tính từng khoản và mẫu bảng chi tiết.

Nghiệm thu vật liệu đầu vào: Quy trình hồ sơ và thanh toán

Nghiệm thu vật liệu đầu vào: Quy trình hồ sơ và thanh toán

Hướng dẫn nghiệm thu vật liệu đầu vào từ kiểm tra hồ sơ, tiếp nhận vật tư, lấy mẫu, thí nghiệm đến liên kết công tác và hoàn thiện hồ sơ thanh toán.

Cách đọc file Excel không có mã hiệu công tác bằng NTXD360

Hướng dẫn đọc file excel khi không có mã hiệu công tác bằng ntxd360

Hướng dẫn nhập file Excel chỉ có bảng thanh toán, không có mã hiệu công tác vào NTXD360 để lập hồ sơ nghiệm thu, nhật ký, thanh toán 3a, 04 và quyết toán.

Hướng dẫn làm 1 bộ hồ sơ nghiệm thu thanh toán và QLCL đầy đủ

Hướng dẫn làm 1 bộ hồ sơ nghiệm thu thanh toán và QLCL đầy đủ

Hướng dẫn lập đầy đủ hồ sơ nghiệm thu, thanh toán và quản lý chất lượng bằng phần mềm NTXD360, từ nhập dữ liệu, nhật ký đến xuất biên bản Word, Excel.

Partner 1
Partner 2
Partner 3
Partner 4
Partner 5
Partner 6
Partner 7
Partner 8
Partner 9
Partner 10
