Bài viết chi tiết

Nghiệm thu vật liệu đầu vào: Quy trình kiểm soát hồ sơ chất lượng và thanh toán xây dựng

1. Nghiệm thu vật liệu đầu vào là gì? Vì sao cần thực hiện đúng quy trình?

Nghiệm thu vật liệu đầu vào là quá trình kiểm tra, đối chiếu và xác nhận sự phù hợp của vật liệu, sản phẩm, cấu kiện hoặc thiết bị trước khi đưa vào sử dụng trong công trình xây dựng. Công tác này nhằm kiểm soát chủng loại, nguồn gốc, quy cách, chất lượng và sự phù hợp với thiết kế, yêu cầu kỹ thuật cũng như hồ sơ của dự án.

Trong quá trình thi công, vật liệu không chỉ là đầu vào của từng công tác mà còn liên quan trực tiếp đến chất lượng công trình và tính đầy đủ của hồ sơ nghiệm thu. Vì vậy, việc kiểm tra vật liệu cần được thực hiện đồng bộ với hoạt động tiếp nhận, lấy mẫu, thí nghiệm, thi công và lưu trữ tài liệu.

Trên thực tế, một số hồ sơ thanh toán bị yêu cầu bổ sung do thiếu chứng chỉ chất lượng, phiếu giao hàng, biên bản lấy mẫu hoặc kết quả thí nghiệm. Có trường hợp tài liệu đã đầy đủ nhưng không xác định được lô vật liệu tương ứng với hạng mục đã thi công, khiến quá trình kiểm tra mất thêm thời gian.

Do đó, nghiệm thu vật liệu đầu vào cần được thực hiện ngay khi vật liệu được đưa đến công trường và duy trì xuyên suốt quá trình sử dụng, thay vì đợi đến cuối kỳ mới tổng hợp hồ sơ.

Quy trình này mang lại ba giá trị chính:

  • Kiểm soát sự phù hợp của vật liệu trước khi đưa vào thi công.

  • Tạo căn cứ để nghiệm thu công việc xây dựng và truy xuất thông tin khi cần kiểm tra.

  • Hỗ trợ hoàn thiện hồ sơ chất lượng, làm cơ sở đối chiếu khối lượng và hồ sơ thanh toán theo yêu cầu của dự án.

Kỹ sư trực tiếp kiểm tra quy cách thép tại công trường, do AI tạo

2. Hồ sơ nghiệm thu vật liệu đầu vào gồm những gì?

Thành phần hồ sơ phụ thuộc vào loại vật liệu, yêu cầu thiết kế, chỉ dẫn kỹ thuật, hợp đồng và quy trình quản lý chất lượng áp dụng cho công trình. Vì vậy, không nên sử dụng một danh mục tài liệu giống nhau cho tất cả vật liệu.

Thông thường, hồ sơ cần được xem xét theo các nhóm sau.

2.1. Hồ sơ nguồn gốc và giao nhận vật liệu

Nhóm tài liệu này giúp xác định vật liệu đến từ đâu, được cung cấp khi nào và thuộc lô hàng nào. Tùy trường hợp, hồ sơ có thể gồm hợp đồng hoặc đơn đặt hàng, phiếu giao hàng, chứng từ liên quan đến nguồn gốc và thông tin của nhà sản xuất hoặc nhà cung cấp.

Khi tiếp nhận, cần đối chiếu tên sản phẩm, chủng loại, quy cách, số lượng, mã lô và thông tin trên tài liệu với vật liệu thực tế. Nếu thông tin không thống nhất, cần làm rõ trước khi đưa hồ sơ vào bộ tài liệu nghiệm thu.

2.2. Chứng chỉ và tài liệu chất lượng

Tùy loại vật liệu và yêu cầu kỹ thuật, nhóm hồ sơ này có thể bao gồm:

  • Chứng nhận chất lượng hoặc chứng nhận xuất xưởng.

  • Chứng nhận hợp quy khi thuộc trường hợp áp dụng.

  • Tài liệu kỹ thuật, thông số sản phẩm và catalog.

  • Kết quả kiểm tra hoặc thí nghiệm liên quan từ nhà sản xuất.

  • Tài liệu chứng minh sự phù hợp với yêu cầu thiết kế và chỉ dẫn kỹ thuật.

Không nên chỉ lưu một chứng chỉ chung cho nhiều đợt giao hàng nếu không có căn cứ xác định phạm vi áp dụng. Hồ sơ cần cho phép truy xuất về đúng sản phẩm, lô vật liệu hoặc đợt tiếp nhận tương ứng.

2.3. Biên bản kiểm tra và nghiệm thu vật liệu

Biên bản cần thể hiện các thông tin cần thiết để nhận diện vật liệu, phạm vi kiểm tra, kết quả đánh giá, tài liệu đối chiếu và thành phần tham gia theo yêu cầu của dự án.

Nội dung kiểm tra có thể bao gồm chủng loại, quy cách, số lượng, nhãn mác, tình trạng bên ngoài, điều kiện bảo quản và sự phù hợp với mẫu hoặc tài liệu kỹ thuật đã được chấp thuận.

Biên bản cần phản ánh đúng quá trình kiểm tra thực tế. Không nên lập hồ sơ theo cách chỉ hoàn thiện giấy tờ mà không có căn cứ xác nhận tình trạng vật liệu tại thời điểm tiếp nhận.

2.4. Hồ sơ lấy mẫu và kết quả thí nghiệm

Đối với vật liệu hoặc chỉ tiêu cần thí nghiệm, hồ sơ có thể gồm biên bản lấy mẫu, thông tin mẫu, phiếu yêu cầu thí nghiệm, kết quả thí nghiệm và tài liệu xử lý nếu phát sinh kết quả không đạt.

Các thông tin như mã mẫu, ngày lấy mẫu, vị trí lấy mẫu, loại vật liệu, chỉ tiêu kiểm tra và kết quả cần được quản lý thống nhất.

Đặc biệt, kết quả thí nghiệm phải liên kết được với lô vật liệu hoặc công tác liên quan. Chỉ lưu tệp kết quả mà không xác định được mẫu thuộc vật liệu nào sẽ làm giảm khả năng truy xuất khi nghiệm thu hoặc kiểm tra hồ sơ thanh toán.

2.5. Hồ sơ liên quan đến công tác sử dụng vật liệu

Sau khi vật liệu được đưa vào thi công, cần xác định vật liệu đã sử dụng cho hạng mục, khu vực và công tác nào. Thông tin này giúp kết nối hồ sơ vật liệu với biên bản nghiệm thu công việc và các tài liệu liên quan đến khối lượng hoàn thành.

Có thể hiểu rằng hồ sơ vật liệu không nên được quản lý như một nhóm giấy tờ độc lập. Giá trị của hồ sơ nằm ở khả năng chứng minh mối liên hệ giữa vật liệu được tiếp nhận – kết quả kiểm tra – công tác sử dụng – khối lượng đề nghị thanh toán.

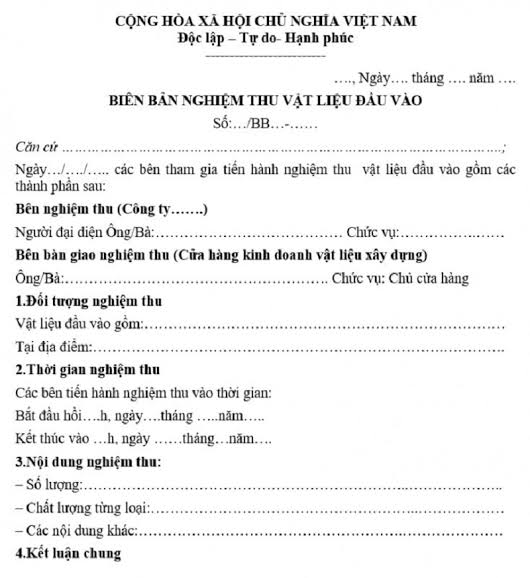

Mẫu biên bản và hồ sơ nghiệm thu vật liệu đầu vào, do AI tạo

3. Quy trình nghiệm thu vật liệu đầu vào tại công trường

Để hạn chế thiếu sót và tránh phải bổ sung hồ sơ vào cuối kỳ, nhà thầu nên tổ chức nghiệm thu vật liệu theo một quy trình thống nhất. Quy trình cụ thể cần được điều chỉnh theo yêu cầu của từng dự án.

Bước 1: Lập danh mục vật liệu cần kiểm soát

Trước khi triển khai thi công, cần lập danh mục vật liệu, cấu kiện và thiết bị dự kiến sử dụng. Danh mục này là cơ sở để xác định loại vật liệu cần kiểm tra, tài liệu phải thu thập và yêu cầu lấy mẫu tương ứng.

Các thông tin nên quản lý gồm tên vật liệu, chủng loại, quy cách, nhà cung cấp, công tác sử dụng, hồ sơ cần có, yêu cầu thí nghiệm và người phụ trách.

Ví dụ, đối với thép xây dựng, danh mục có thể thể hiện loại thép, đường kính, nhà sản xuất, yêu cầu tài liệu chất lượng, kế hoạch lấy mẫu và hạng mục dự kiến sử dụng. Đối với vật liệu hoàn thiện, cần bổ sung thông tin về mẫu được chấp thuận hoặc yêu cầu kỹ thuật liên quan nếu có.

Việc lập danh mục từ đầu giúp các bên biết cần kiểm tra những gì và hạn chế tình trạng thiếu tài liệu khi vật liệu đã được đưa vào sử dụng.

Bước 2: Thu thập và kiểm tra hồ sơ đi kèm

Khi nhận thông tin giao hàng, cán bộ phụ trách cần kiểm tra các tài liệu được yêu cầu đối với loại vật liệu tương ứng.

Nội dung cần đối chiếu gồm tên sản phẩm, quy cách, nhà sản xuất, mã lô, ngày sản xuất, khối lượng và các thông tin liên quan. Nếu chứng chỉ hoặc tài liệu không thể hiện rõ lô hàng áp dụng, cần yêu cầu làm rõ trước khi xác nhận hồ sơ.

Đối với những tài liệu còn thiếu, cần ghi nhận tình trạng và theo dõi người phụ trách bổ sung. Không nên để tài liệu chưa hoàn chỉnh bị trộn lẫn với hồ sơ đã được kiểm tra đầy đủ.

Bước 3: Kiểm tra vật liệu khi giao đến công trường

Khi vật liệu được vận chuyển đến, cán bộ phụ trách cần kiểm tra số lượng, quy cách, nhãn mác, tình trạng bên ngoài, điều kiện bảo quản và sự phù hợp với hồ sơ đi kèm.

Kết quả kiểm tra cần được ghi nhận theo quy trình của dự án. Đối với vật liệu có dấu hiệu hư hỏng, sai quy cách hoặc chưa đủ căn cứ xác nhận, cần phân loại và xử lý theo mức độ phù hợp.

Các phương án có thể gồm từ chối tiếp nhận, cách ly để tránh sử dụng nhầm, yêu cầu bổ sung tài liệu hoặc tổ chức kiểm tra, thí nghiệm bổ sung khi cần thiết.

Vật liệu chưa được xác nhận phù hợp không nên để chung với vật liệu đã được chấp thuận mà không có biện pháp nhận diện rõ ràng. Điều này giúp hạn chế nguy cơ cấp phát nhầm vào công trường.

Bước 4: Lập biên bản nghiệm thu vật liệu

Sau khi hoàn thành các nội dung kiểm tra theo yêu cầu, cần lập biên bản ghi nhận kết quả và các tài liệu liên quan.

Biên bản cần thể hiện rõ loại vật liệu, quy cách, phạm vi kiểm tra, thông tin lô hàng khi cần, kết quả đánh giá và thành phần tham gia. Việc ký xác nhận phải thực hiện theo trách nhiệm và quy trình áp dụng cho dự án.

Không phải mọi vật liệu phụ đều bắt buộc phải lập một biên bản riêng trong mọi trường hợp. Việc gộp hoặc tách hồ sơ cần căn cứ vào yêu cầu kỹ thuật, tính chất vật liệu và quy trình quản lý chất lượng của công trình.

Bước 5: Lập kế hoạch lấy mẫu và thí nghiệm

Đối với các vật liệu hoặc chỉ tiêu cần thí nghiệm, cần xác định kế hoạch lấy mẫu phù hợp trước khi triển khai công việc liên quan.

Kế hoạch nên thể hiện loại vật liệu, lô hoặc phạm vi áp dụng, vị trí lấy mẫu, thời gian, số lượng mẫu, chỉ tiêu thí nghiệm, đơn vị thực hiện và thời hạn dự kiến nhận kết quả.

Tần suất lấy mẫu không nên được xác định theo thói quen chung cho mọi loại vật liệu. Cần đối chiếu với yêu cầu kỹ thuật, tiêu chuẩn áp dụng, hồ sơ thiết kế và quy trình được chấp thuận cho dự án.

Việc chuẩn bị kế hoạch từ đầu giúp các bên chủ động phối hợp, hạn chế bỏ sót mẫu và giảm nguy cơ kết quả thí nghiệm không kịp phục vụ công tác nghiệm thu.

Bước 6: Theo dõi kết quả thí nghiệm và xử lý sai lệch

Khi nhận kết quả, cần đối chiếu chỉ tiêu kiểm tra với yêu cầu tương ứng và xác định rõ phạm vi vật liệu được đánh giá.

Nếu kết quả đạt yêu cầu, hồ sơ được lưu cùng thông tin mẫu và lô vật liệu liên quan. Nếu kết quả không đạt hoặc chưa đủ cơ sở đánh giá, cần báo cáo các bên có trách nhiệm, xác định phạm vi ảnh hưởng và thực hiện biện pháp xử lý theo quy trình dự án.

Tùy tình huống, việc xử lý có thể bao gồm kiểm tra bổ sung, thí nghiệm đối chứng, đánh giá phạm vi đã sử dụng hoặc đề xuất biện pháp kỹ thuật phù hợp. Không nên tự ý tiếp tục sử dụng vật liệu khi chưa có cơ sở xác nhận theo yêu cầu áp dụng.

Bước 7: Liên kết hồ sơ vật liệu với công tác thi công

Sau khi vật liệu được đưa vào sử dụng, cần cập nhật thông tin về hạng mục, khu vực, công tác và thời điểm sử dụng tương ứng.

Chẳng hạn, một lô thép được tiếp nhận tại công trường cần có khả năng truy xuất đến hạng mục hoặc cấu kiện sử dụng lô thép đó, cùng các biên bản và kết quả kiểm tra liên quan.

Bước này tạo cầu nối giữa hồ sơ vật liệu và hồ sơ nghiệm thu công việc xây dựng. Khi chủ đầu tư, tư vấn giám sát hoặc bộ phận kiểm soát hồ sơ cần đối chiếu, các bên có thể xác định nhanh tài liệu liên quan mà không phải tìm kiếm thủ công qua nhiều thư mục.

Bước 8: Kiểm tra hồ sơ trước khi đưa vào thanh toán

Trước khi tổng hợp hồ sơ thanh toán, cần rà soát tính đầy đủ và thống nhất của tài liệu theo yêu cầu hợp đồng và quy trình dự án.

Các nội dung cần kiểm tra gồm thông tin vật liệu, chứng chỉ chất lượng, biên bản nghiệm thu, kết quả thí nghiệm, chữ ký, ngày tháng và mối liên hệ với công tác sử dụng vật liệu.

Nếu phát hiện thiếu sót, cần xác định tài liệu cần bổ sung, người chịu trách nhiệm và thời hạn hoàn thiện. Cách làm này giúp giảm việc trả hồ sơ nhiều lần và hạn chế tình trạng dồn khối lượng kiểm tra vào cuối kỳ.

4. Cách quản lý danh mục vật liệu và gộp biên bản nghiệm thu

Quản lý danh mục vật liệu là cơ sở để theo dõi số lượng hồ sơ cần lập, tình trạng kiểm tra và các tài liệu còn thiếu. Tuy nhiên, danh mục chỉ phát huy hiệu quả khi cách phân nhóm phù hợp với thực tế giao nhận và yêu cầu truy xuất.

4.1. Những thông tin cần có trong danh mục vật liệu

Một danh mục vật liệu phục vụ nghiệm thu nên có các trường thông tin cơ bản:

  • Tên, chủng loại và quy cách vật liệu.

  • Nhà sản xuất hoặc nhà cung cấp.

  • Lô hàng hoặc đợt tiếp nhận.

  • Công tác, hạng mục dự kiến sử dụng.

  • Hồ sơ chất lượng cần thu thập.

  • Yêu cầu lấy mẫu và thí nghiệm.

  • Trạng thái kiểm tra, nghiệm thu.

  • Người phụ trách và tình trạng hoàn thiện hồ sơ.

Danh mục này nên được cập nhật khi có lô hàng mới, thay đổi nhà cung cấp hoặc điều chỉnh phạm vi sử dụng. Việc cập nhật kịp thời giúp các bên nhận biết vật liệu nào đã đủ hồ sơ và vật liệu nào còn cần kiểm tra.

4.2. Khi nào có thể gộp nhiều vật liệu vào một biên bản?

Việc gộp nhiều vật liệu vào một biên bản cần căn cứ vào phạm vi kiểm tra, đặc điểm vật liệu và quy trình được áp dụng cho dự án.

Các vật liệu cùng nhóm, cùng đợt tiếp nhận hoặc có phạm vi kiểm tra phù hợp có thể được bố trí chung trong một biên bản nếu cách lập này vẫn bảo đảm thể hiện đầy đủ thông tin cần thiết.

Ngược lại, không nên gộp các vật liệu khác lô, khác nguồn gốc hoặc khác thời điểm tiếp nhận khi việc gộp làm mất khả năng xác định phạm vi áp dụng của chứng chỉ, kết quả thí nghiệm hoặc biên bản.

Nguyên tắc quan trọng là tối ưu số lượng hồ sơ nhưng không làm giảm khả năng truy xuất. Một bộ hồ sơ được tổ chức khoa học sẽ giúp giảm thao tác hành chính mà vẫn giữ được tính rõ ràng khi kiểm tra.

5. Kiểm soát thời điểm lấy mẫu và kết quả thí nghiệm vật liệu

Thời điểm lấy mẫu và kết quả thí nghiệm có ảnh hưởng trực tiếp đến tính logic của hồ sơ. Nếu ngày tháng giữa các tài liệu không phù hợp với quá trình giao nhận và thi công, hồ sơ có thể bị yêu cầu giải trình hoặc bổ sung.

5.1. Theo dõi thời điểm lấy mẫu

Thông tin lấy mẫu cần được đối chiếu với ngày tiếp nhận vật liệu, ngày thi công dự kiến, yêu cầu kỹ thuật và thời gian trả kết quả.

Đối với những chỉ tiêu cần có kết quả trước khi sử dụng vật liệu, cần chủ động bố trí thời gian lấy mẫu và thí nghiệm phù hợp. Chẳng hạn, các tài liệu liên quan đến thiết kế cấp phối hoặc yêu cầu chất lượng của vật liệu phải được kiểm tra theo đúng trình tự áp dụng cho công tác tương ứng.

Không nên chỉ kiểm tra xem hồ sơ đã có đủ ngày tháng hay chưa. Điều quan trọng là ngày tháng có phản ánh hợp lý quá trình thực tế và đáp ứng yêu cầu của dự án hay không.

5.2. Quản lý kết quả thí nghiệm theo từng mẫu

Mỗi kết quả cần gắn với thông tin nhận diện mẫu và phạm vi áp dụng. Các thông tin thường cần quản lý gồm mã mẫu, ngày lấy mẫu, vị trí lấy, loại vật liệu, chỉ tiêu kiểm tra, kết quả và yêu cầu đối chiếu.

Nếu một lô vật liệu có nhiều mẫu hoặc nhiều chỉ tiêu kiểm tra, cần tổ chức dữ liệu sao cho người kiểm tra xác định được kết quả nào tương ứng với từng mẫu và phạm vi nào.

Việc đặt tên tệp nhất quán, gắn mã mẫu và lưu kết quả theo cấu trúc thống nhất giúp hạn chế nhầm lẫn giữa các đợt giao hàng.

5.3. Xử lý kết quả không đạt

Khi kết quả không đáp ứng yêu cầu, cần xác định rõ vật liệu hoặc phạm vi công việc bị ảnh hưởng và thông báo cho các bên có trách nhiệm.

Quá trình xử lý cần có căn cứ, ghi nhận đầy đủ kết quả kiểm tra bổ sung hoặc thí nghiệm đối chứng nếu được yêu cầu, đồng thời lưu tài liệu về biện pháp xử lý đã được chấp thuận.

Không nên chỉ lưu kết quả không đạt rồi tiếp tục hoàn thiện hồ sơ như bình thường. Hồ sơ cần thể hiện được cách vấn đề đã được xem xét và giải quyết theo yêu cầu kỹ thuật của dự án.

6. Liên kết hồ sơ vật liệu với nghiệm thu công việc và thanh toán

Một trong những khó khăn thường gặp khi tổng hợp hồ sơ là tài liệu vật liệu được lưu riêng rẽ, trong khi hồ sơ nghiệm thu công việc và bảng thanh toán lại được quản lý theo hạng mục hoặc kỳ thanh toán.

Nếu không có mối liên kết rõ ràng, người kiểm tra sẽ mất thời gian tìm kiếm để xác định vật liệu nào đã được sử dụng, kết quả kiểm tra có áp dụng cho lô vật liệu đó hay không và hồ sơ đã đáp ứng yêu cầu chưa.

6.1. Xác định vật liệu được sử dụng cho công tác nào

Mỗi lô vật liệu nên được liên kết với các thông tin liên quan như:

  • Hạng mục hoặc khu vực sử dụng.

  • Công tác thi công tương ứng.

  • Ngày hoặc giai đoạn sử dụng.

  • Biên bản nghiệm thu công việc liên quan.

  • Hồ sơ kiểm tra và thí nghiệm.

  • Đợt hoặc kỳ thanh toán cần đối chiếu.

Ví dụ, khi kiểm tra hồ sơ thép sử dụng cho cốt thép dầm sàn tầng 3, người phụ trách cần có khả năng truy xuất thông tin lô thép, tài liệu chất lượng, kết quả thí nghiệm theo yêu cầu và biên bản nghiệm thu liên quan.

Cách quản lý này giúp hạn chế tình trạng có chứng chỉ nhưng không xác định được phạm vi sử dụng, hoặc có kết quả thí nghiệm nhưng không liên kết được với vật liệu đã thi công.

6.2. Kiểm tra sự thống nhất giữa các tài liệu

Trước khi hoàn thiện hồ sơ, cần đối chiếu các thông tin quan trọng giữa chứng chỉ, phiếu giao hàng, biên bản nghiệm thu, kết quả thí nghiệm và tài liệu liên quan.

Các lỗi thường cần chú ý gồm tên vật liệu không thống nhất, sai quy cách, thiếu mã lô, ngày tháng không hợp lý hoặc kết quả thí nghiệm không thể hiện rõ mẫu và phạm vi áp dụng.

Khi phát hiện sai lệch, cần xác minh và xử lý trước khi đưa tài liệu vào bộ hồ sơ hoàn chỉnh. Không nên tự sửa thông tin gốc của chứng chỉ hoặc kết quả thí nghiệm khi chưa có căn cứ hợp lệ từ đơn vị phát hành.

6.3. Hồ sơ vật liệu có phải điều kiện thanh toán trong mọi trường hợp?

Không nên khẳng định mọi công tác đều có cùng một điều kiện thanh toán. Việc xác nhận khối lượng và hoàn thiện hồ sơ cần căn cứ vào hợp đồng, yêu cầu quản lý chất lượng, loại vật liệu, chỉ tiêu kiểm tra và quy trình nghiệm thu của dự án.

Đối với những tài liệu chất lượng hoặc kết quả thí nghiệm bắt buộc để đánh giá sự phù hợp, việc thiếu tài liệu có thể khiến hồ sơ chưa đủ căn cứ xác nhận theo yêu cầu áp dụng.

Vì vậy, nhà thầu nên kiểm tra danh mục hồ sơ cần có ngay từ khi chuẩn bị thi công và duy trì cập nhật xuyên suốt. Đây là cách chủ động giảm nguy cơ phát sinh yêu cầu bổ sung khi lập hồ sơ thanh toán.

7. Những lỗi thường gặp khi nghiệm thu vật liệu đầu vào

Dù quy trình đã được xây dựng, hồ sơ vẫn có thể phát sinh sai sót nếu công tác kiểm tra và cập nhật không được thực hiện nhất quán.

7.1. Chỉ hoàn thiện hồ sơ sau khi vật liệu đã sử dụng

Việc lập hồ sơ quá muộn khiến người phụ trách khó xác minh chính xác thời điểm tiếp nhận, tình trạng vật liệu và thông tin của từng lô hàng. Khi đó, việc bổ sung tài liệu có thể mất nhiều thời gian và làm giảm khả năng truy xuất.

Cách khắc phục: Kiểm tra và cập nhật hồ sơ ngay khi vật liệu được giao đến; theo dõi riêng các tài liệu còn thiếu.

7.2. Sử dụng tài liệu không xác định rõ phạm vi áp dụng

Một chứng chỉ hoặc kết quả thí nghiệm không tự động áp dụng cho mọi lô vật liệu cùng tên. Nếu không xác định được phạm vi, lô hàng hoặc mẫu tương ứng, tài liệu sẽ khó chứng minh chất lượng của vật liệu cụ thể.

Cách khắc phục: Quản lý mã lô, mã mẫu và thông tin nhà sản xuất; liên kết từng tài liệu với phạm vi vật liệu tương ứng.

7.3. Sai lệch thông tin giữa các hồ sơ

Tên vật liệu, quy cách, ngày giao hàng hoặc mã lô không thống nhất có thể khiến quá trình đối chiếu bị gián đoạn.

Cách khắc phục: Sử dụng danh mục vật liệu thống nhất làm cơ sở nhập liệu và kiểm tra chéo trước khi hoàn thiện biên bản.

7.4. Thiếu liên kết giữa kết quả thí nghiệm và công tác sử dụng

Kết quả thí nghiệm được lưu thành tệp riêng nhưng không gắn với mẫu, lô vật liệu hoặc hạng mục thi công sẽ gây khó khăn khi cần truy xuất.

Cách khắc phục: Quản lý thông tin nhận diện mẫu và cập nhật công tác sử dụng ngay khi xác định được phạm vi liên quan.

7.5. Dồn hồ sơ đến cuối kỳ thanh toán

Khi nhiều tài liệu được tổng hợp cùng lúc, nguy cơ bỏ sót chữ ký, kết quả thí nghiệm hoặc biên bản liên quan sẽ tăng lên.

Cách khắc phục: Kiểm tra mức độ hoàn thiện hồ sơ theo từng đợt tiếp nhận và từng công tác, thay vì đợi đến khi lập bảng thanh toán mới rà soát.

8. Số hóa hồ sơ nghiệm thu vật liệu: Hướng tiếp cận giúp giảm sai sót

Khi số lượng vật liệu và hồ sơ tăng lên, việc lưu trữ bằng nhiều thư mục rời rạc có thể khiến người dùng khó xác định tài liệu mới nhất, mất thời gian tìm kiếm và dễ nhầm lẫn giữa các lô hàng.

Số hóa hồ sơ nghiệm thu vật liệu là việc tổ chức dữ liệu và tài liệu theo một cấu trúc thống nhất để hỗ trợ nhập liệu, theo dõi, tra cứu và đối chiếu trong quá trình thực hiện dự án.

Tùy hệ thống được sử dụng, quy trình số hóa có thể hỗ trợ quản lý danh mục vật liệu, thông tin lô hàng, chứng chỉ, danh sách lấy mẫu, kết quả thí nghiệm và mối liên hệ giữa vật liệu với công tác thi công.

8.1. Tập trung danh mục và tình trạng hồ sơ

Khi thông tin được quản lý theo cấu trúc thống nhất, người phụ trách có thể kiểm tra vật liệu nào đã được tiếp nhận, hồ sơ nào đã có và tài liệu nào còn cần bổ sung.

Việc phân loại theo nhóm vật liệu, lô hàng, hạng mục hoặc khu vực sử dụng cũng giúp giảm thời gian tìm kiếm và hỗ trợ quá trình tổng hợp hồ sơ.

8.2. Hạn chế nhập liệu trùng lặp

Khi cùng một thông tin phải được nhập lại nhiều lần ở các bảng tổng hợp khác nhau, nguy cơ sai tên vật liệu, sai quy cách hoặc lệch ngày tháng sẽ tăng lên.

Một quy trình số hóa được tổ chức tốt có thể giảm thao tác lặp lại và giúp dữ liệu giữa danh mục vật liệu, biên bản và kết quả thí nghiệm thống nhất hơn. Tuy nhiên, người dùng vẫn cần kiểm tra tính chính xác của dữ liệu đầu vào.

8.3. Hỗ trợ truy xuất khi kiểm tra và thanh toán

Khi hồ sơ được liên kết theo lô vật liệu và công tác sử dụng, việc tìm kiếm tài liệu phục vụ nghiệm thu hoặc thanh toán sẽ thuận tiện hơn so với cách lưu trữ không có cấu trúc.

Thay vì tìm kiếm thủ công qua nhiều thư mục, người phụ trách có thể tra cứu theo thông tin nhận diện đã được thiết lập trong hệ thống.

8.4. Số hóa cần đi cùng quy trình kiểm soát chất lượng

Số hóa không tự động bảo đảm hồ sơ đúng hoặc vật liệu đạt yêu cầu. Nếu dữ liệu đầu vào sai, tài liệu không được đối chiếu hoặc kết quả thí nghiệm chưa được kiểm tra, hệ thống vẫn có thể lưu giữ thông tin không chính xác.

Vì vậy, trước khi triển khai, doanh nghiệp cần thống nhất danh mục vật liệu, cách đặt mã, trách nhiệm cập nhật, quy trình kiểm tra và nguyên tắc lưu trữ tài liệu. Công nghệ nên được sử dụng để hỗ trợ quy trình đã được xác định rõ, thay vì thay thế việc kiểm tra chuyên môn.

9. Hỗ trợ quản lý hồ sơ vật liệu với Nghiệm thu 360

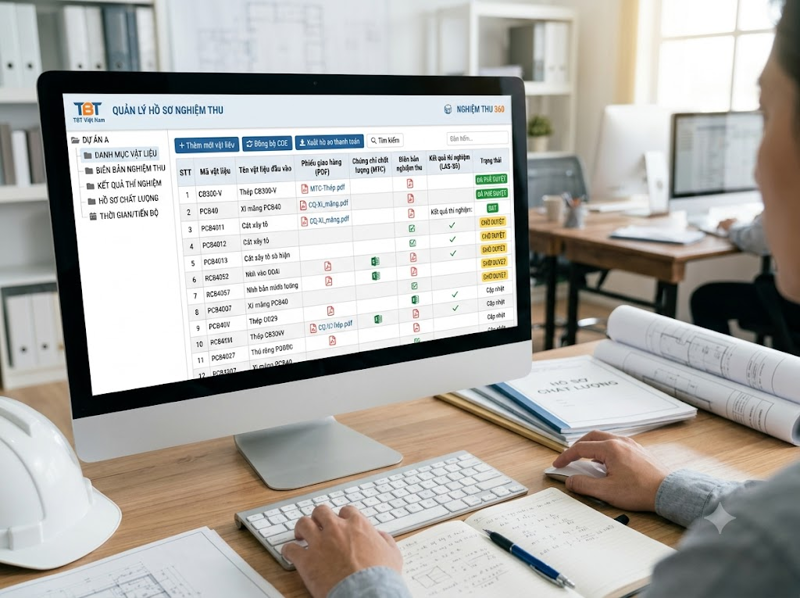

Đối với các đơn vị cần chuẩn hóa việc lập và quản lý hồ sơ nghiệm thu, có thể cân nhắc sử dụng công cụ số phù hợp với quy trình thực tế của dự án.

Nghiệm thu 360 hỗ trợ một số thao tác liên quan đến quản lý vật liệu đầu vào, bao gồm lựa chọn vật liệu cần nghiệm thu trong bảng tổng hợp, tổ chức nhóm vật liệu theo số biên bản và hình thành danh sách lấy mẫu hiện trường đối với những công tác được lựa chọn.

Các thao tác này có thể hỗ trợ người dùng tổ chức danh mục vật liệu và chuẩn bị hồ sơ theo cấu trúc đã thiết lập, thay vì phải theo dõi hoàn toàn bằng các bảng rời rạc.

Khi đưa công cụ vào sử dụng, đơn vị cần xác định rõ danh mục vật liệu, cách phân nhóm biên bản, thông tin lấy mẫu và trách nhiệm cập nhật. Các thông tin về chữ ký, thành phần tham gia và biểu mẫu cũng cần được thiết lập phù hợp với yêu cầu thực tế của dự án.

Cần lưu ý rằng công cụ số chỉ hỗ trợ tổ chức và xử lý dữ liệu theo chức năng được cung cấp. Người phụ trách vẫn phải kiểm tra tính chính xác của tài liệu, kết quả thí nghiệm, trình tự nghiệm thu và điều kiện áp dụng trước khi xác nhận hồ sơ.

10. Checklist kiểm tra hồ sơ nghiệm thu vật liệu trước khi thanh toán

Trước khi đưa hồ sơ vào bộ thanh toán, có thể sử dụng checklist dưới đây để rà soát các nội dung cơ bản.

Thông tin và nguồn gốc vật liệu

  • Tên và quy cách vật liệu thống nhất giữa các tài liệu.

  • Có thông tin nhà sản xuất hoặc nhà cung cấp phù hợp.

  • Xác định được lô hàng hoặc phạm vi áp dụng khi cần.

  • Số lượng và thông tin giao nhận đã được đối chiếu.

Hồ sơ chất lượng và nghiệm thu

  • Tài liệu chất lượng đáp ứng yêu cầu áp dụng.

  • Biên bản kiểm tra, nghiệm thu được lập theo quy trình dự án.

  • Thành phần tham gia và chữ ký phù hợp với yêu cầu.

  • Các sai lệch đã được ghi nhận và xử lý.

Lấy mẫu và thí nghiệm

  • Đã xác định yêu cầu lấy mẫu đối với vật liệu liên quan.

  • Thông tin mẫu, ngày lấy mẫu và vị trí lấy mẫu rõ ràng.

  • Kết quả thí nghiệm được liên kết với mẫu hoặc lô vật liệu.

  • Kết quả đã được đối chiếu với yêu cầu kỹ thuật.

  • Các trường hợp không đạt đã được xử lý và lưu hồ sơ.

Liên kết với công tác thi công

  • Xác định được hạng mục và công tác sử dụng vật liệu.

  • Hồ sơ vật liệu liên kết được với tài liệu nghiệm thu liên quan.

  • Thông tin khối lượng và thời điểm sử dụng có thể đối chiếu.

  • Tài liệu thuộc phạm vi cần kiểm tra của kỳ thanh toán.

Hoàn thiện hồ sơ

  • Không còn tài liệu bắt buộc bị thiếu.

  • Tên tệp và cách sắp xếp hồ sơ nhất quán.

  • Các thông tin giữa tài liệu đã được kiểm tra chéo.

  • Có thể truy xuất hồ sơ khi cần giải trình hoặc kiểm tra.

Checklist này là công cụ rà soát nội bộ, không thay thế danh mục hồ sơ bắt buộc, quy định kỹ thuật, hợp đồng hoặc quy trình quản lý chất lượng áp dụng cho từng công trình.

11. Câu hỏi thường gặp về nghiệm thu vật liệu đầu vào

Vật liệu nào cần nghiệm thu đầu vào?

Các vật liệu, cấu kiện, sản phẩm và thiết bị có yêu cầu kiểm soát chất lượng theo thiết kế, chỉ dẫn kỹ thuật, hợp đồng hoặc quy trình của dự án cần được kiểm tra và nghiệm thu theo phạm vi áp dụng. Danh mục cụ thể nên được xác định trước khi thi công.

Có thể gộp nhiều loại vật liệu vào một biên bản không?

Có thể xem xét gộp khi phạm vi kiểm tra, đặc điểm vật liệu và quy trình dự án cho phép. Việc gộp không được làm mất thông tin về nguồn gốc, lô hàng, kết quả thí nghiệm hoặc phạm vi áp dụng của tài liệu.

Thiếu kết quả thí nghiệm thì có được đưa công tác vào thanh toán không?

Điều này phụ thuộc vào yêu cầu kỹ thuật, loại thí nghiệm, hợp đồng và quy trình nghiệm thu áp dụng. Nếu kết quả là căn cứ cần thiết để xác nhận chất lượng, việc thiếu kết quả có thể khiến hồ sơ chưa đủ điều kiện xác nhận theo yêu cầu của dự án.

Có nên hoàn thiện hồ sơ vật liệu vào cuối công trình?

Không nên dồn toàn bộ việc hoàn thiện hồ sơ đến cuối công trình. Tài liệu cần được thu thập và cập nhật ngay từ khi tiếp nhận vật liệu, sau đó bổ sung kết quả thí nghiệm và thông tin sử dụng theo tiến độ thực tế.

Số hóa hồ sơ có thay thế việc kiểm tra vật liệu tại công trường không?

Không. Số hóa hỗ trợ quản lý dữ liệu, lưu trữ và tra cứu hồ sơ nhưng không thay thế việc kiểm tra thực tế, lấy mẫu, thí nghiệm hoặc đánh giá chuyên môn theo yêu cầu áp dụng.

Kết luận

Nghiệm thu vật liệu đầu vào là một mắt xích quan trọng trong hệ thống quản lý chất lượng công trình xây dựng. Nếu được thực hiện đúng trình tự, công tác này giúp kiểm soát vật liệu trước khi sử dụng, duy trì khả năng truy xuất và tạo cơ sở để hoàn thiện hồ sơ nghiệm thu, thanh toán.

Một quy trình hiệu quả cần bắt đầu từ việc lập danh mục vật liệu, kiểm tra hồ sơ nguồn gốc và chất lượng, tiếp nhận tại công trường, tổ chức lấy mẫu, theo dõi kết quả thí nghiệm và liên kết tài liệu với công tác thi công. Việc rà soát hồ sơ theo từng đợt sẽ giúp hạn chế thiếu sót và giảm áp lực tổng hợp vào cuối kỳ.

Bên cạnh quy trình chuyên môn, việc tổ chức dữ liệu tập trung và ứng dụng công cụ số phù hợp có thể giúp doanh nghiệp giảm thao tác thủ công, cải thiện khả năng tra cứu và nâng cao tính nhất quán của hồ sơ. Đây là cơ sở để quản lý vật liệu chặt chẽ hơn và hỗ trợ quá trình kiểm tra, nghiệm thu, thanh toán diễn ra thuận lợi.

BÀI VIẾT LIÊN QUAN

Quản lý tiến độ xây dựng: Quy trình kiểm soát hiệu quả

Quản lý tiến độ xây dựng: Quy trình kiểm soát hiệu quả

Tìm hiểu quy trình quản lý tiến độ xây dựng từ lập kế hoạch, xác định đường găng đến theo dõi thi công và xử lý chậm tiến độ hiệu quả.

 Số hóa và quản lý tài sản công bằng GIS hiệu quả

Số hóa và quản lý tài sản công bằng GIS hiệu quả

Tìm hiểu giải pháp số hóa và quản lý tài sản công bằng GIS, từ xây dựng dữ liệu bản đồ, theo dõi hiện trạng đến quản lý bảo trì và tối ưu nguồn lực.

5 nguyên nhân dự án xây dựng chậm tiến độ và cách xử lý

5 nguyên nhân dự án xây dựng chậm tiến độ và cách xử lý

Phân tích 5 nguyên nhân dự án xây dựng chậm tiến độ, dấu hiệu cảnh báo và cách kiểm soát mặt bằng, nguồn lực, thiết kế, vật tư, dòng tiền.

Cửa không hiển thị trong Revit: Nguyên nhân và cách sửa

Cửa không hiển thị trong Revit: Nguyên nhân và cách sửa

Cửa không hiển thị trong Revit? Hướng dẫn kiểm tra View Range, VG, View Template, Family và Revit Link để khắc phục lỗi trên mặt bằng.

Nghiệm thu công việc bị che khuất: Cần kiểm tra gì trước khi thi công bước tiếp theo?

Nghiệm thu công việc bị che khuất: Cần kiểm tra gì trước khi thi công bước tiếp theo?

Công việc bị che khuất cần được kiểm tra vào đúng thời điểm. Tìm hiểu những nội dung cần chuẩn bị, lỗi thường gặp và cách quản lý hồ sơ nghiệm thu tại công trường.

Phần mềm BIM CDE 360 Việt Nam: Quản lý dữ liệu dự án

Phần mềm BIM CDE 360 Việt Nam: Quản lý dữ liệu dự án

BIM - CDE 360 Việt Nam giúp Chủ đầu tư, Ban QLDA, tư vấn và nhà thầu quản lý hồ sơ, mô hình IFC, phiên bản, phê duyệt, BCF và xung đột tập trung.

Phần mềm quản lý hạ tầng – Nền tảng cốt lõi cho đô thị thông minh

Phần mềm quản lý hạ tầng – Nền tảng cốt lõi cho đô thị thông minh

Phần mềm quản lý hạ tầng giúp số hóa tài sản đô thị, cảnh báo bảo trì, kết nối dữ liệu và hỗ trợ điều hành đô thị thông minh hiệu quả.

TOP 5 lý do nên dùng phần mềm quản lý hạ tầng năm 2026

TOP 5 lý do nên dùng phần mềm quản lý hạ tầng năm 2026

Khám phá 5 lý do Chủ đầu tư và BQLDA nên dùng phần mềm quản lý hạ tầng để kiểm soát tiến độ, hồ sơ, chi phí và vận hành hiệu quả.

So sánh phần mềm quản lý hạ tầng 360 và quốc tế

So sánh phần mềm quản lý hạ tầng 360 và quốc tế

Đánh giá phần mềm quản lý hạ tầng 360, Cityworks, InfraWorks và AssetWise theo GIS, duy tu, BIM, chi phí và khả năng triển khai cho đơn vị quản lý tại Việt Nam.

Partner 1
Partner 2
Partner 3
Partner 4
Partner 5
Partner 6
Partner 7
Partner 8
Partner 9
Partner 10
