Bài viết chi tiết

BIM Coordinator là gì? Công việc, kỹ năng và lộ trình trở thành điều phối viên BIM

BIM Coordinator là vị trí nằm giữa người trực tiếp dựng mô hình và người quản lý BIM ở cấp độ dự án. Nếu BIM Modeler tập trung tạo mô hình của từng bộ môn, còn BIM Manager quan tâm nhiều hơn đến chiến lược, yêu cầu thông tin và cách tổ chức BIM tổng thể, thì BIM Coordinator là người trực tiếp giữ nhịp phối hợp giữa các mô hình, các bộ môn và các bên tham gia dự án.

Nhiều người thường hiểu BIM Coordinator đơn giản là người tổng hợp file hoặc chạy Clash Detection trên Navisworks. Cách hiểu này chưa đủ. Công việc của một điều phối viên BIM còn liên quan đến việc đọc yêu cầu thông tin, hiểu BEP, kiểm soát CDE, thống nhất tọa độ, liên kết mô hình đa bộ môn, kiểm tra chất lượng mô hình, quản lý issue, tổ chức họp phối hợp và kiểm soát sản phẩm trước khi phát hành.

Có thể nói ngắn gọn rằng BIM Coordinator là người bảo đảm các mô hình không chỉ “đứng cạnh nhau” mà thực sự phối hợp được với nhau về hình học, dữ liệu và quy trình thông tin.

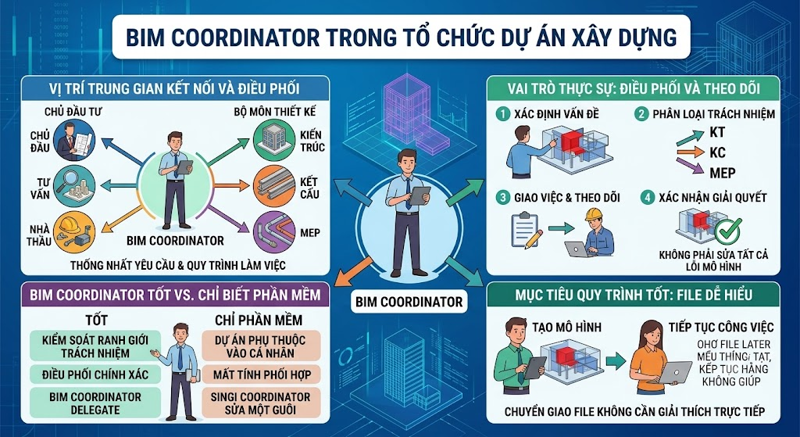

BIM Coordinator đứng ở đâu trong tổ chức dự án?

Trong một dự án có Chủ đầu tư, tư vấn, nhà thầu và nhiều bộ môn thiết kế, mỗi bên thường sử dụng công cụ, thuật ngữ và cách làm khác nhau. BIM Coordinator đóng vai trò trung gian để các bên hiểu cùng một yêu cầu và cùng làm việc theo một quy trình thống nhất.

Điều phối viên BIM không phải người sửa tất cả các mô hình khi xảy ra lỗi. Vai trò đúng là xác định vấn đề, phân loại trách nhiệm, giao đúng người xử lý, theo dõi kết quả và xác nhận khi vấn đề đã được giải quyết.

Điểm khác biệt lớn nhất giữa một BIM Coordinator tốt và một người chỉ biết phần mềm nằm ở khả năng kiểm soát ranh giới trách nhiệm. Nếu Coordinator sửa thay cho Kiến trúc, Kết cấu và MEP thì về lâu dài dự án sẽ phụ thuộc vào một cá nhân và mất đi tính phối hợp.

Một quy trình tốt phải bảo đảm rằng một người khác có thể mở file, đọc thông tin, hiểu trạng thái và tiếp tục công việc mà không cần người tạo mô hình đứng cạnh giải thích.

BIM Coordinator đứng ở đâu trong tổ chức dự án?

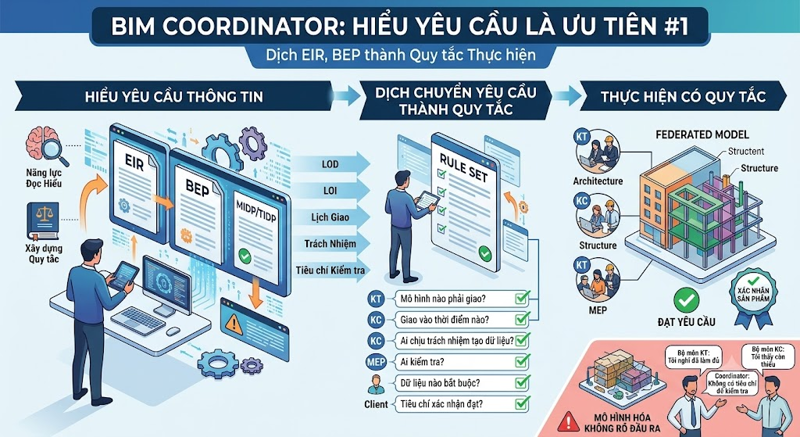

BIM Coordinator phải hiểu yêu cầu thông tin trước khi điều phối mô hình

Trước khi nói đến clash hay federated model, BIM Coordinator phải hiểu dự án đang yêu cầu gì.

Các khái niệm như EIR, BEP, MIDP, TIDP, LOD và LOI không nên được học theo kiểu thuộc lòng. Điều quan trọng là biết chuyển những yêu cầu đó thành công việc cụ thể cho từng bộ môn.

Một BIM Coordinator cần hiểu mô hình nào phải giao, giao vào thời điểm nào, ai chịu trách nhiệm tạo dữ liệu, ai kiểm tra, dữ liệu nào bắt buộc phải có và tiêu chí nào được sử dụng để xác nhận sản phẩm đạt yêu cầu.

Nếu đầu ra chưa rõ mà đã bắt đầu dựng mô hình, quá trình phía sau rất dễ phát sinh tranh cãi. Bộ môn này nghĩ đã làm đủ, bộ môn kia cho rằng còn thiếu, trong khi Coordinator không có tiêu chí cụ thể để kiểm tra.

Vì vậy, năng lực quan trọng đầu tiên của BIM Coordinator không phải chạy phần mềm nhanh mà là đọc hiểu yêu cầu và biến yêu cầu thành một bộ quy tắc mà nhóm có thể thực hiện được.

BIM Coordinator phải hiểu yêu cầu thông tin trước khi điều phối mô hình

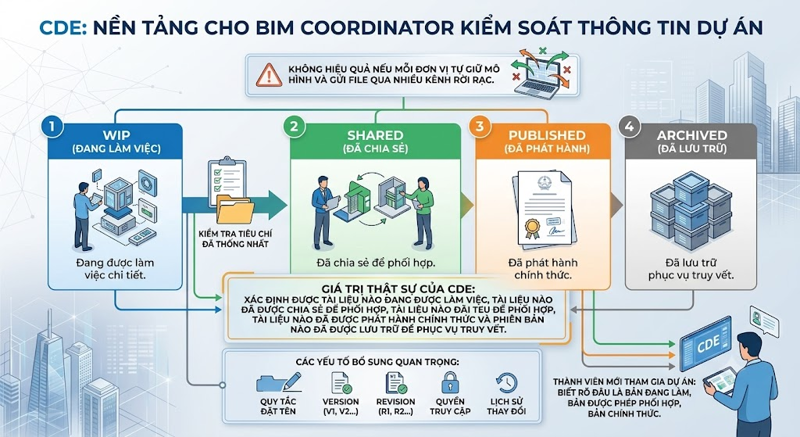

CDE là nền tảng để BIM Coordinator kiểm soát thông tin dự án

Một dự án BIM không thể điều phối hiệu quả nếu mỗi đơn vị tự giữ một bản mô hình trong máy tính và gửi file qua nhiều kênh khác nhau.

BIM Coordinator cần hiểu cách tổ chức thông tin trên CDE, trong đó tài liệu có thể được quản lý theo các trạng thái như WIP, Shared, Published và Archived.

Điều quan trọng không nằm ở việc tạo bốn thư mục có tên như vậy. Giá trị thật sự của CDE là xác định được tài liệu nào đang được làm việc, tài liệu nào đã được chia sẻ để phối hợp, tài liệu nào đã được phát hành chính thức và phiên bản nào đã được lưu trữ để phục vụ truy vết.

Bên cạnh trạng thái, Coordinator còn phải quan tâm đến quy tắc đặt tên, version, revision, quyền truy cập và lịch sử thay đổi.

Một mô hình được chuyển sang Shared không nên chỉ vì người dùng kéo file sang một thư mục mới. Trước khi chuyển trạng thái, sản phẩm phải được kiểm tra theo tiêu chí đã thống nhất.

Khi CDE được tổ chức đúng, một thành viên mới tham gia dự án có thể nhìn vào hệ thống và biết được đâu là bản đang làm, đâu là bản được phép phối hợp và đâu là bản chính thức.

CDE là nền tảng để BIM Coordinator kiểm soát thông tin dự án

Điều phối mô hình đa bộ môn là công việc cốt lõi của BIM Coordinator

Khi làm việc với các mô hình Kiến trúc, Kết cấu và MEP, điều đầu tiên cần kiểm soát là hệ tọa độ.

Nếu mỗi bộ môn tự chọn gốc tọa độ, mô hình khi tổng hợp có thể bị lệch vị trí. Trong trường hợp đó, việc chạy Clash Detection gần như không còn ý nghĩa vì dữ liệu ngay từ đầu đã không cùng một hệ tham chiếu.

BIM Coordinator cần kiểm soát shared coordinates, chiến lược link model và cách chia mô hình theo phạm vi phù hợp.

Đối với dự án lớn, không nên đưa toàn bộ mô hình vào một file rồi xử lý tất cả cùng lúc. Có thể cần chia theo tòa nhà, tầng, khu vực, hệ thống, gói công việc hoặc coordination zone để việc kiểm tra rõ ràng hơn.

Model federation chỉ thật sự có giá trị khi các mô hình được tổng hợp theo một cấu trúc có kiểm soát. Coordinator phải biết file nào đang được sử dụng, phiên bản nào đang hoạt động, phạm vi của từng bộ môn nằm ở đâu và thay đổi ở một mô hình sẽ ảnh hưởng đến những bộ môn nào khác.

Đây là lý do BIM Coordinator cần có kiến thức đủ rộng để hiểu nhiều bộ môn, dù không nhất thiết phải thiết kế sâu tất cả.

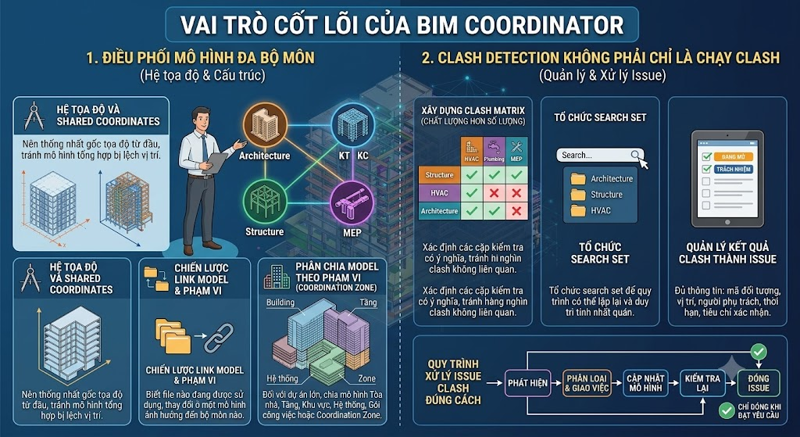

Clash Detection không phải chỉ là chạy clash

Đây là phần thường bị hiểu sai nhất về nghề BIM Coordinator.

Chạy Clash Detection rất dễ. Quản lý kết quả clash đến khi được xử lý mới là công việc điều phối thực sự.

Một dự án có thể tạo ra hàng nghìn clash nếu kiểm tra tất cả đối tượng với tất cả đối tượng. Nhưng số lượng lớn không đồng nghĩa chất lượng tốt.

BIM Coordinator phải biết xây dựng Clash Matrix để xác định những cặp kiểm tra có ý nghĩa. Ví dụ, Kết cấu với HVAC, Kết cấu với Cấp thoát nước, Kiến trúc với MEP hoặc các hệ MEP với nhau.

Tiếp theo, Coordinator cần tổ chức search set để quy trình có thể lặp lại. Nếu mỗi lần chạy clash lại chọn đối tượng thủ công từ đầu thì rất khó duy trì tính nhất quán.

Sau khi phát hiện clash, bước quan trọng hơn là phân loại mức độ ưu tiên và chuyển clash thành issue có thể theo dõi.

Một issue tốt phải đủ thông tin để người nhận biết vấn đề nằm ở đâu, đối tượng nào liên quan, ai chịu trách nhiệm xử lý, khi nào phải hoàn thành và tiêu chí nào được sử dụng để xác nhận đóng.

Nếu chỉ gửi một ảnh chụp màn hình mà không có mã đối tượng, vị trí hoặc người phụ trách thì người nhận phải mất thêm thời gian để tìm lại chính vấn đề đó.

Quy trình hợp lý là phát hiện vấn đề, phân loại, giao người xử lý, cập nhật mô hình, kiểm tra lại và chỉ đóng issue khi kết quả thực sự đạt yêu cầu.

Clash Detection không phải chỉ là chạy clash

QA/QC mô hình là năng lực bắt buộc của BIM Coordinator

Một mô hình nhìn đẹp trong view 3D chưa có nghĩa là mô hình đã đạt chất lượng.

BIM Coordinator phải kiểm soát cả hình học, dữ liệu và sức khỏe của file.

Model health có thể liên quan đến kích thước file, warning, link, view thừa, cấu trúc family hoặc những dữ liệu không cần thiết làm mô hình nặng và khó kiểm soát.

Naming cũng cần được tổ chức thống nhất. Khi tên file, view, sheet, family hoặc parameter được quản lý theo quy tắc, việc tìm kiếm, lọc và tự động hóa dữ liệu sẽ dễ dàng hơn nhiều.

Một nội dung quan trọng khác là parameter completeness. Nếu dự án yêu cầu một nhóm thông tin nhưng nhiều cấu kiện vẫn để trống thì mô hình chưa thể xem là đạt yêu cầu dù hình học rất đẹp.

Coordinator cần sử dụng schedule, bộ lọc hoặc checklist để kiểm tra dữ liệu thay vì chỉ nhìn bằng mắt.

Trong quá trình QA/QC, việc mở đồng thời mặt bằng, mặt cắt và view 3D cũng rất quan trọng vì một thay đổi tưởng đơn giản ở một view có thể gây ảnh hưởng đến các khu vực khác của mô hình.

Tiêu chí tốt nhất vẫn là một thành viên khác có thể mở file, kiểm tra và hiểu được mô hình mà không cần người dựng đứng cạnh giải thích.

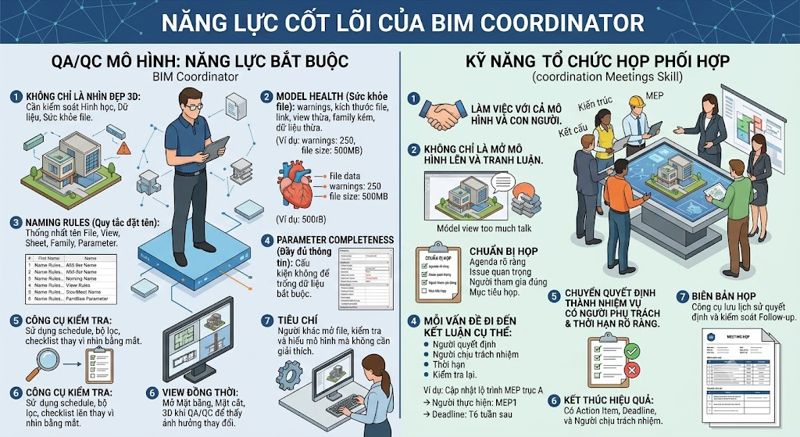

BIM Coordinator phải biết tổ chức họp phối hợp

BIM Coordinator không chỉ làm việc với mô hình mà còn phải làm việc với con người.

Một buổi họp coordination không nên chỉ là việc mở mô hình lên rồi tất cả mọi người cùng tranh luận.

Coordinator cần chuẩn bị agenda rõ ràng, xác định trước những issue quan trọng, người cần tham gia và mục tiêu của buổi họp.

Trong cuộc họp, mỗi vấn đề phải đi đến một kết luận cụ thể. Ai là người quyết định, ai chịu trách nhiệm cập nhật, khi nào phải hoàn thành và ở cuộc họp sau sẽ kiểm tra lại như thế nào.

Một cuộc họp chỉ được xem là hiệu quả khi các quyết định được chuyển thành nhiệm vụ có người phụ trách và thời hạn rõ ràng.

Nếu cuộc họp kết thúc với rất nhiều ý kiến nhưng không có action item, deadline và người chịu trách nhiệm thì Coordinator chưa hoàn thành vai trò điều phối.

Biên bản họp vì vậy không chỉ là tài liệu lưu trữ. Nó là công cụ để giữ lịch sử quyết định và kiểm soát việc follow-up sau cuộc họp.

BIM Coordinator phải biết tổ chức họp phối hợp

BIM Coordinator cần biết kiểm soát sản phẩm đầu ra

Mô hình BIM cuối cùng phải tạo ra sản phẩm có thể sử dụng.

BIM Coordinator vì vậy cần hiểu cách kiểm tra bản vẽ, schedule, quantity takeoff, IFC và các deliverable khác trước khi phát hành.

Việc export thành công một file IFC chưa có nghĩa dữ liệu đã đúng.

Coordinator cần kiểm tra xem file có mở được hay không, cấu trúc dữ liệu có đúng không, thuộc tính cần thiết có còn hay không và mô hình sau khi xuất có giữ được thông tin cần thiết cho đơn vị nhận.

Tương tự với bản vẽ và khối lượng, giá trị của đầu ra không nằm ở việc phần mềm có thể tạo ra file mà nằm ở việc sản phẩm có thể đọc, đối chiếu và sử dụng đúng mục đích.

Điều này đặc biệt quan trọng khi mô hình được sử dụng cho thẩm định, phối hợp, bóc khối lượng hoặc bàn giao giữa các bên.

Bộ công cụ của BIM Coordinator

Một BIM Coordinator có thể làm việc với Revit, Navisworks, CDE, BCF, Excel, Power BI hoặc các nền tảng quản lý issue khác.

Tuy nhiên, công cụ không phải mục tiêu cuối cùng.

Một người giỏi BIM Coordinator không phải người cài nhiều phần mềm nhất mà là người biết chọn đúng công cụ cho đúng công việc.

Revit có thể được sử dụng để kiểm tra mô hình và dữ liệu bộ môn. Navisworks có thể hỗ trợ federation và Clash Detection. CDE phục vụ quản lý thông tin và trạng thái. BCF hoặc issue platform hỗ trợ trao đổi vấn đề giữa các bên. Excel hoặc Power BI có thể được sử dụng để tổng hợp và phân tích dữ liệu.

Điểm quan trọng là các công cụ phải hỗ trợ quy trình chứ không tạo thêm thao tác.

Nếu dự án sử dụng quá nhiều phần mềm nhưng không có chuẩn dữ liệu và quy trình trao đổi rõ ràng thì số lượng công cụ nhiều hơn chỉ làm công việc phức tạp hơn.

BIM Coordinator cần những kỹ năng gì?

Để làm tốt công việc, BIM Coordinator cần kết hợp cả kỹ năng kỹ thuật và kỹ năng điều phối.

Về kỹ thuật, người làm Coordinator nên có nền tảng tốt ít nhất một bộ môn và đủ hiểu biết về các bộ môn còn lại để đọc mô hình, nhận diện rủi ro và trao đổi với chuyên gia.

Bên cạnh đó cần hiểu quy trình BIM, CDE, BEP, LOD/LOI, Clash Detection, QA/QC và IFC.

Nhưng chỉ kỹ thuật là chưa đủ.

Một BIM Coordinator còn phải biết giao tiếp, tổ chức cuộc họp, phân tích nguyên nhân, viết issue rõ ràng, phân công trách nhiệm và theo dõi nhiệm vụ.

Trong nhiều tình huống, kỹ năng làm rõ trách nhiệm còn quan trọng hơn khả năng tự sửa mô hình.

Coordinator phải biết hỏi đúng câu hỏi: ai quyết định, ai cập nhật và bằng chứng nào chứng minh vấn đề đã được xử lý.

Lộ trình từ BIM Modeler lên BIM Coordinator

Không có một số năm kinh nghiệm cố định để trở thành BIM Coordinator.

Điều quan trọng hơn là năng lực thực tế.

Một BIM Modeler muốn chuyển lên Coordinator trước tiên cần làm chắc một bộ môn. Khi chưa hiểu cách mô hình được tạo ra thì rất khó kiểm soát chất lượng mô hình của người khác.

Sau đó cần mở rộng hiểu biết sang hai bộ môn còn lại. Không nhất thiết phải trở thành chuyên gia thiết kế MEP, kết cấu và kiến trúc cùng lúc, nhưng cần đủ khả năng đọc mô hình và phát hiện những vấn đề cơ bản.

Bước tiếp theo là học quy trình CDE, BEP, LOD/LOI, federation, Clash Detection và QA/QC.

Khi đã có nền tảng này, người học cần bắt đầu tự điều phối các tình huống thực tế thay vì chỉ học lý thuyết.

Ví dụ có thể nhận một khu vực của dự án, tổng hợp mô hình, xây Clash Matrix, phát hiện issue, lập báo cáo, giao xử lý rồi kiểm tra lại.

Kinh nghiệm kiểu này có giá trị hơn nhiều so với việc chỉ ghi trong CV rằng đã học một khóa BIM Coordinator.

Lộ trình tốt nhất là chuyển dần từ người tạo mô hình sang người kiểm soát mô hình, sau đó từ người kiểm soát sang người điều phối thông tin và cuối cùng là người có thể dẫn dắt cả quy trình phối hợp.

Portfolio của BIM Coordinator nên có gì?

Khi ứng tuyển vị trí BIM Coordinator, chứng chỉ là một lợi thế nhưng chưa đủ để chứng minh khả năng điều phối.

Một portfolio tốt nên thể hiện được sản phẩm thực tế.

Đó có thể là một BEP hoặc phần nội dung BEP bạn đã tham gia xây dựng, checklist QA/QC, Clash Matrix, clash report, issue log, biên bản coordination meeting, federated model hoặc một quy trình CDE.

Điều nhà tuyển dụng cần nhìn thấy không chỉ là bạn biết phần mềm gì mà là bạn đã từng giải quyết vấn đề như thế nào.

Nếu portfolio chứng minh được rằng bạn có thể phát hiện lỗi, phân loại trách nhiệm, theo dõi issue và đưa mô hình về trạng thái đạt yêu cầu thì giá trị sẽ cao hơn rất nhiều so với việc chỉ liệt kê hàng loạt chứng chỉ.

Khóa học BIM Coordinator nên học những gì?

Một khóa học BIM Coordinator tốt không nên chỉ dạy Revit và Navisworks.

Nội dung cần đi từ nền tảng quản lý thông tin đến thực hành phối hợp.

Người học cần hiểu CDE và cách tổ chức WIP, Shared, Published, Archived. Sau đó tiếp cận BEP, LOD/LOI, phân chia trách nhiệm và kế hoạch bàn giao thông tin.

Phần thực hành nên tập trung vào mô hình đa bộ môn, shared coordinates, federation, Clash Detection, QA/QC, issue management và IFC.

Ngoài ra, kỹ năng tổ chức họp và quản lý action item cũng nên được đưa vào chương trình bởi BIM Coordinator là một vị trí giao tiếp rất nhiều với các bên.

Quan trọng nhất, khóa học phải tạo ra sản phẩm thực hành.

Người học cần được giao một tình huống coordination thực tế, tự xây checklist, chạy clash, lập issue, phân công xử lý và kiểm tra kết quả.

Khi làm được điều đó, người học mới thực sự bắt đầu chuyển từ BIM Modeler sang BIM Coordinator.

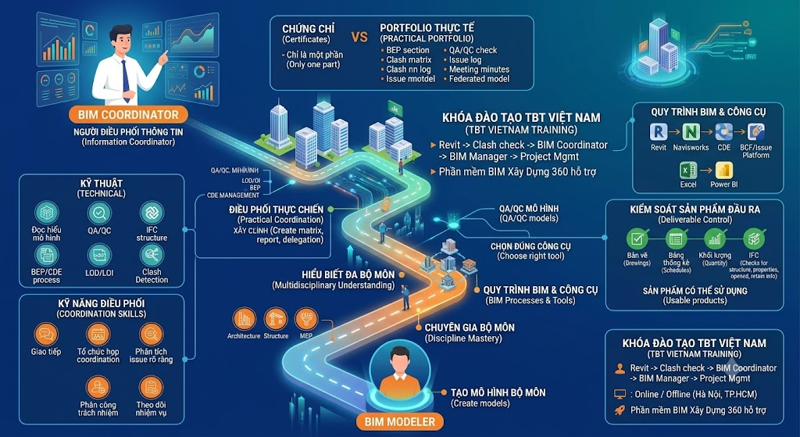

Khóa đào tạo BIM Coordinator tại TBT Việt Nam

TBT Việt Nam tổ chức chương trình đào tạo BIM theo hướng kết hợp giữa kiến thức mô hình, phối hợp đa bộ môn và quản lý thông tin.

Nội dung đào tạo có thể đi từ Revit Kiến trúc, Kết cấu, MEP đến kiểm tra va chạm, BIM Coordinator, BIM Manager và quản lý dự án.

Khóa BIM Coordinator tập trung vào năng lực điều phối chứ không chỉ thao tác phần mềm. Người học được định hướng hiểu CDE, BEP, LOD/LOI, federation, Clash Detection, QA/QC, issue, IFC và kỹ năng tổ chức phối hợp.

Chương trình phù hợp với BIM Modeler muốn phát triển lên vị trí Coordinator, kỹ sư Kiến trúc, Kết cấu, MEP muốn mở rộng sang điều phối, cán bộ BIM tại nhà thầu hoặc tư vấn và người đang chuẩn bị đảm nhận vai trò phối hợp BIM trong dự án.

Khóa học có hình thức online từ xa hoặc offline tại Hà Nội và TP.HCM theo chương trình đào tạo. Phần mềm BIM Xây Dựng 360 được sử dụng hỗ trợ thực hành theo chính sách của chương trình.

Khóa đào tạo BIM Coordinator tại TBT Việt Nam

Câu hỏi thường gặp về BIM Coordinator

BIM Coordinator có cần giỏi tất cả bộ môn không?

Không cần phải thiết kế chuyên sâu tất cả bộ môn, nhưng phải đủ khả năng đọc mô hình, hiểu không gian kỹ thuật, nhận diện rủi ro và trao đổi đúng với chuyên gia Kiến trúc, Kết cấu và MEP.

BIM Coordinator có phải quản lý dự án không?

Không hoàn toàn. BIM Coordinator tập trung vào mô hình, dữ liệu và quá trình phối hợp BIM. Quản lý dự án có phạm vi rộng hơn, bao gồm tiến độ, chi phí, hợp đồng, nguồn lực và nhiều nội dung quản lý khác.

Cần bao nhiêu năm kinh nghiệm để trở thành BIM Coordinator?

Không có một mốc cố định. Khả năng đảm nhận vị trí này phụ thuộc nhiều hơn vào kiến thức kỹ thuật, hiểu quy trình, sản phẩm đã thực hiện và năng lực xử lý các tình huống phối hợp thực tế.

Chứng chỉ BIM Coordinator có đủ để xin việc không?

Chứng chỉ giúp xác nhận quá trình đào tạo, nhưng portfolio thực tế thường có sức thuyết phục hơn. Một bộ hồ sơ gồm BEP, checklist QA/QC, clash report, issue log và mô hình coordination thể hiện rõ năng lực hơn việc chỉ liệt kê chứng chỉ.

BIM Modeler muốn lên BIM Coordinator nên bắt đầu từ đâu?

Nên bắt đầu bằng việc làm chắc một bộ môn, hiểu thêm các bộ môn còn lại, sau đó học CDE, BEP, coordination, clash, QA/QC và issue management. Quan trọng nhất là phải tự thực hiện một quy trình phối hợp hoàn chỉnh thay vì chỉ xem hướng dẫn.

Kết luận

BIM Coordinator không đơn giản là người tổng hợp file và chạy clash.

Đây là vị trí chịu trách nhiệm giữ cho mô hình, dữ liệu và con người trong dự án có thể phối hợp với nhau theo một quy trình rõ ràng.

Một BIM Coordinator tốt phải hiểu yêu cầu đầu vào, biết tổ chức CDE, kiểm soát tọa độ, tổng hợp mô hình, quản lý Clash Detection, thực hiện QA/QC, theo dõi issue, điều hành họp và kiểm tra sản phẩm trước khi phát hành.

Lộ trình từ BIM Modeler lên BIM Coordinator vì vậy không nằm ở việc học thêm thật nhiều phần mềm.

Quan trọng hơn là chuyển từ tư duy “tôi dựng được mô hình” sang tư duy “tôi có thể kiểm soát và điều phối được mô hình của nhiều người”.

Nếu bạn đang ở vị trí BIM Modeler và muốn tiến lên BIM Coordinator, hãy bắt đầu bằng một sản phẩm thực tế: một federated model, một Clash Matrix, một báo cáo QA/QC, một issue log hoặc một quy trình coordination hoàn chỉnh.

Khi bạn có thể tự tổ chức, kiểm soát và đưa một vấn đề từ lúc phát hiện đến lúc đóng, đó là lúc bạn bắt đầu thực sự làm công việc của BIM Coordinator.

Đăng ký khóa học BIM Coordinator

TBT Việt Nam đào tạo BIM Coordinator theo định hướng thực hành, tập trung vào năng lực phối hợp mô hình và quản lý thông tin thay vì chỉ học thao tác phần mềm.

Học viên có thể tham gia online từ xa hoặc offline tại Hà Nội và TP.HCM theo chương trình đào tạo.

Liên hệ đăng ký: Mr Thắng – 090.336.7479

TBT Việt Nam – Đồng hành chuyển đổi số ngành xây dựng.

BÀI VIẾT LIÊN QUAN

GIỚI THIỆU TỔNG QUAN VỀ CÔNG TY CỔ PHẦN CÔNG NGHỆ TBT VIỆT NAM

GIỚI THIỆU TỔNG QUAN VỀ CÔNG TY CỔ PHẦN CÔNG NGHỆ TBT VIỆT NAM

Khám phá năng lực TBT Việt Nam, đội ngũ lãnh đạo giàu kinh nghiệm, đặc biệt là Giám đốc và các Phó Giám đốc trong xây dựng, BIM, phần mềm và chuyển đổi số.

Thực tập & đồ án tốt nghiệp ngành Quản lý xây dựng 2026: Gắn kết đào tạo với thực tiễn doanh nghiệp

Thực tập & đồ án tốt nghiệp ngành Quản lý xây dựng 2026

Hội nghị triển khai thực tập tốt nghiệp và đồ án tốt nghiệp ngành Quản lý xây dựng năm 2026

Khóa Học Revit MEP Thực Chiến Điện Nước HVAC Và PCCC

Khóa Học Revit MEP Thực Chiến Điện Nước HVAC Và PCCC 360TBT

Khóa học Revit MEP thực chiến hướng dẫn dựng cấp thoát nước, HVAC, PCCC, điện, quản lý Family, kết nối hệ thống, hồ sơ và phối hợp va chạm theo dự án.

Khi Mô Hình Nặng, 3 Thao Tác Tối Ưu Hóa Nhanh Là Gì? Cẩm Nang Chuyên Sâu BIM

Khi mô hình nặng, 3 thao tác tối ưu hóa nhanh là gì?

Khi Mô Hình Nặng, 3 Thao Tác Tối Ưu Hóa Nhanh Là Gì? Cẩm Nang Chuyên Sâu BIM

Khi nào nên tách mô hình theo khu vực/tầng?

Quy Trình Quản Lý BIM & CDE Chuẩn ISO 19650 & TCVN 14177 Chi Tiết

Hướng dẫn toàn diện quy trình quản lý BIM, thiết lập CDE, xử lý file BCF theo chuẩn ISO 19650 & TCVN 14177. Tối ưu 35% chi phí dự án với công nghệ BIM Xây Dựng 360

Phần mềm CDE Việt Nam và các chức năng quản lý dữ liệu, mô hình và quy trình dự án

Phần mềm CDE Việt Nam và các chức năng quản lý dữ liệu, mô hình và quy trình dự án

Tìm hiểu các chức năng của phần mềm BIM CDE, gồm quản lý tài liệu, IFC, PDF, Issues, BCF, phê duyệt, xung đột và hạ tầng máy chủ.

Các bước kiểm tra va chạm xung đột trong BIM chính xác và hiệu quả

Các bước kiểm tra va chạm xung đột trong BIM chính xác và hiệu quả

Tìm hiểu quy trình kiểm tra va chạm xung đột trong BIM, cách phân loại Hard Clash, Soft Clash, Workflow Clash và xử lý lỗi bằng BCF.

Đào Tạo BIM Cấp Chứng Nhận 2026 | Manager, Coordinator, Modeler

Đào Tạo BIM Cấp Chứng Nhận 2026 | Manager, Coordinator, Modeler

Đăng ký khóa đào tạo BIM cấp chứng nhận 2026 gồm BIM Manager, Coordinator, Modeler; học online buổi tối, thực hành thực tế, cấp bởi trường đại học uy tín.

BIM Coordinator là gì? Năng lực, công việc và lộ trình trở thành điều phối viên BIM

BIM Coordinator là gì? Năng lực, công việc và lộ trình trở thành điều phối viên BIM

BIM Coordinator là gì? Tìm hiểu vai trò, nhiệm vụ, kỹ năng CDE, BEP, clash detection, QA/QC và lộ trình phát triển nghề điều phối viên BIM.

Partner 1
Partner 2
Partner 3
Partner 4
Partner 5
Partner 6
Partner 7
Partner 8
Partner 9
Partner 10
